TRUHLÁRNA

Asi pár slov úvodem(01/2015): protože podmínky za kterých provozuji drobného koníčka, práci se dřevem a vše kolem, se staly již neúnosnými, rozhodl jsem se pro výstavbu menší dílny. Tu jsem plánoval dlouho, předlouho a také i její stavba bude předlouhá. Ani jsem v té době moc neměl tušení, že o pár měsíců pozděj, jaksi zcela neplánovaně vyplním přihlášku na VŠ a po téměř 20 letech od maturity se mi povede návrat na ČVUT (z které jsem kdysi seběhl). O umístění jsem zas tak dlouze přemýšlet nemusel, na pozemku, mimo plochu určenou jako zahrada, zbýval ještě kus volného místa po pradávno zbořených kurnících s postupně odumírající, přibližně 80-tiletou švestkou. Aby to nebylo z bláta do louže - garáž, které mám umístěno oněch inkriminovaných pár tun strojů, má cca 25m2, usoudil jsem, že bude vhodné pro plánovanou dílnu taktéž využít stávající kolnu, která beztak sloužila jen jako sklad bordelu. Po sáhodlouhém procesu na SÚ jsem dosáhl svého a úřední povolení bylo, tuším, na sklonku r.2012 vydáno. Od té doby probíhá postupná výstavba, jak prostředky (setrvalý nedostatek) a volný čas (kamarádů a můj) dovolí.

Nebude to žadná velkotovárna, ale na takové to drobné domácí žvýkání by to mohlo stačit. Vymyslel jsem si to pro svých pár stroječků, takže už prostě nesmím žádný další pořizovat, protože bych se dostal do stejné situace jako dříve...Další dokumentace stavby bude chronologicky a pouze na této jedné webové stránce

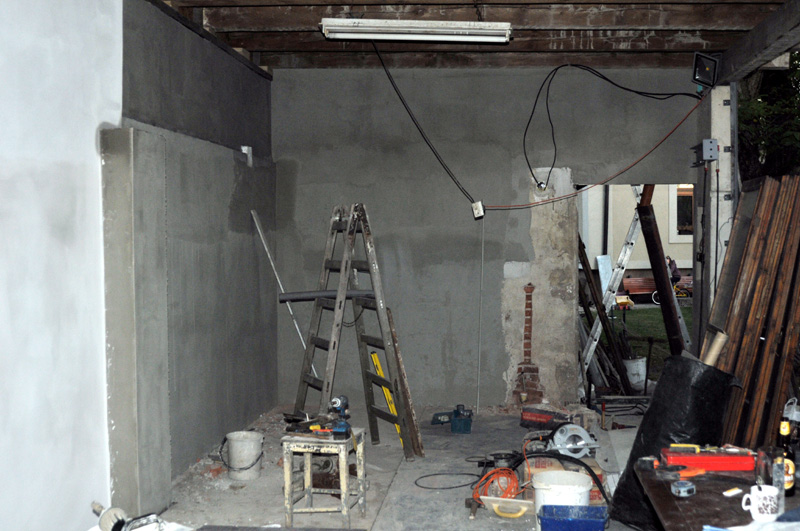

Stavba bude kombinací železobetonu a dřevostavby. ŽB, tedy pouze zmonolitněné ztracené bednění, bude použit nejen z požárních, ale i praktických důvodů. Dřevěná konstrukce pak směrem do zahrady umožní provádění na zamýšlené etapy - před švestkou a po švestce...Zastropení plánuji jako spřažený dřevobetonový strop. Vzhledem k tomu, že jsem momentálně v procesu VŠ studia, tak jsem si ho tak trochu modeloval ve škole ve FEATu, tak aby unesl navíc také pár tun materiálu - dřeva, na zavěšených regálech pod stropem.

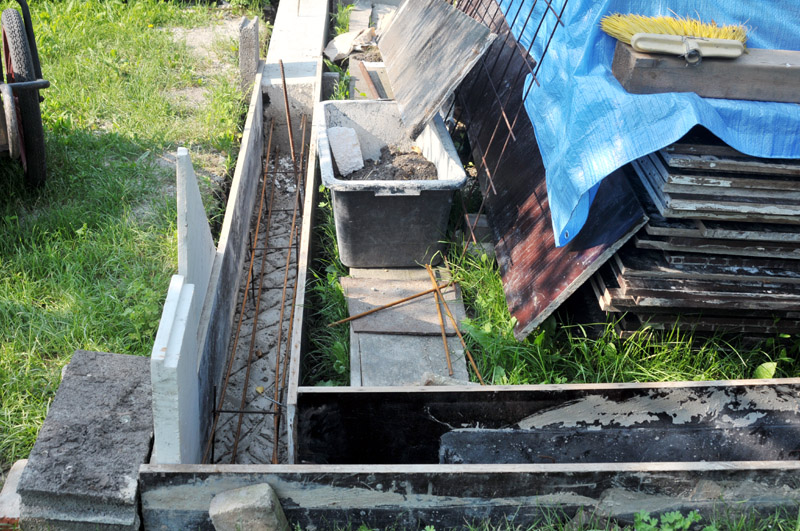

18 a 19/05/2013 základy truhlárny

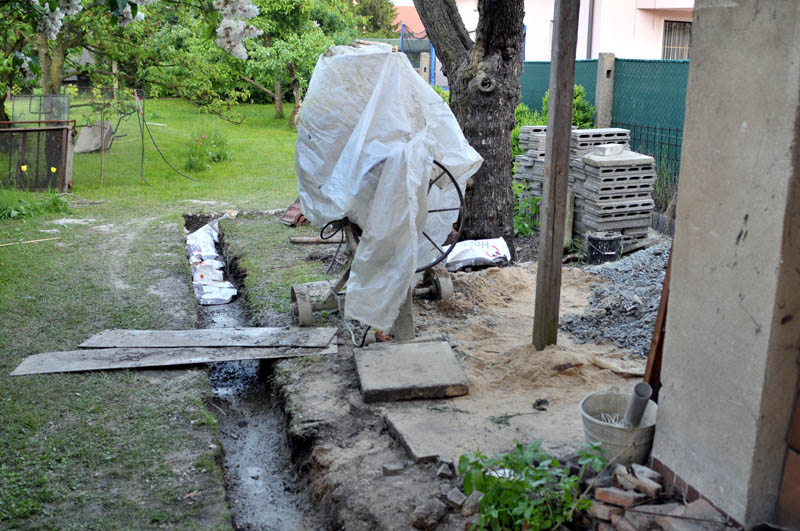

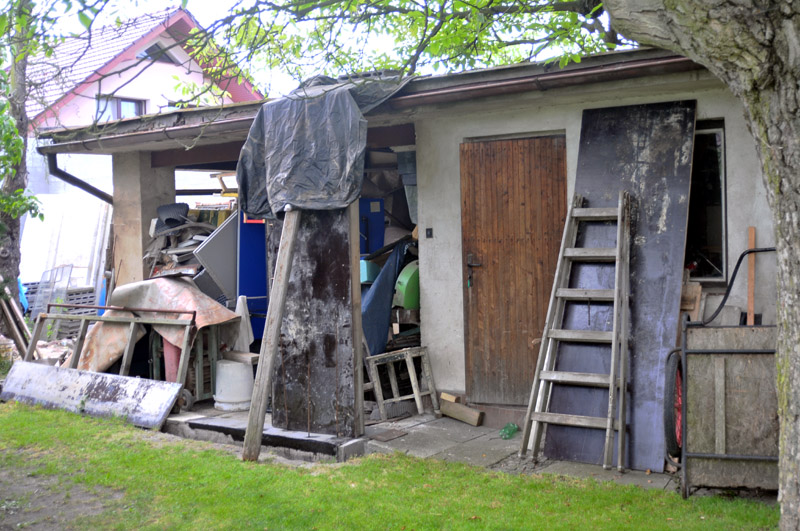

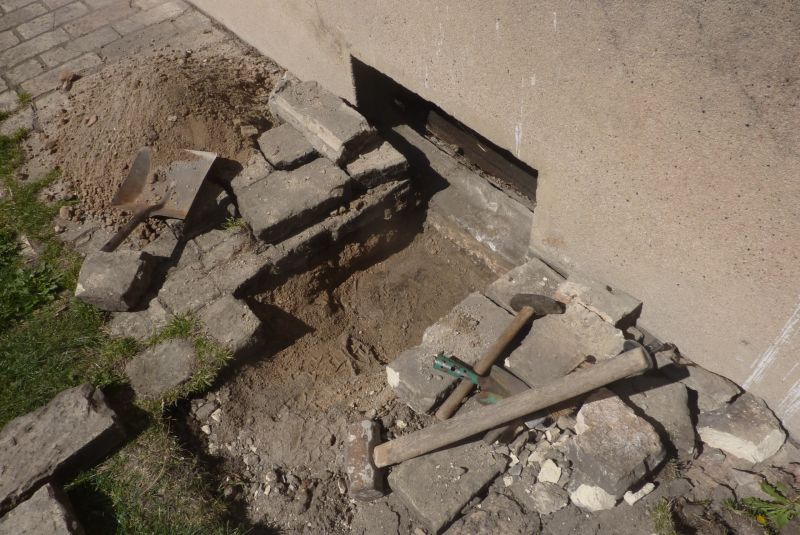

Než se koplo do země, ještě hodně vody uteklo...o víkendu se sjeli kamarádi, aby Macibobovi pomohli se stavbou, resp. založením truhlárničky. Nakonec se stihlo mnohé, tj. za víkend naplnit a hlavně vykopat a odvozit 3 kontajnery hlíny, dále se přemístily 2 avie písku a štěrku z hromady pod ořechem postupně přes míchačku do výkopu, který se tedy téměř dle plánu napnil betonem míchaným hned v centru všeho dění. Trochu suchopárných, leč zajímavých údajů: počet odpracovaných hodin -12h, nedělní - 8h, půdorysné rozměry cca 11 x 4,5m (částečně se využije zdí původní kolny), objem vykopané zeminy byl 7,2 m3 - hmotnost cca 14t, celkový objem postupně přemísťovaných štěrkopísků cca 4,25 m3(cca 7,65t), hmotnost palety postupně převozeného cementu 1,4t, objem pasů 4,65 m3, hmotnost beton. pasů cca 10,5t (včetně různé výplně:))...a to vše se dělo za pomoci max 5 párů silých paží a jedné silné míchačky o objemu 150L

19/06/2013 základy, pokračování

o měsíc později jsem začal dodělávat základy načisto, do úrovně hrubé podlahy budoucí truhlárny. Sehnal jsem šalovací překližky a s těmi to šlo jedna báseň...

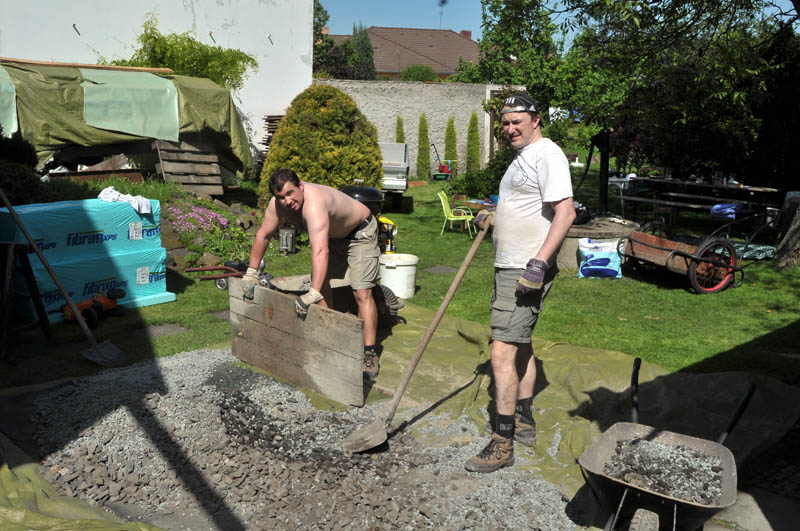

08/07/2013 založení zdi

na baráku se dělalo zateplení, takže na truhlárnu jsem měl čas jen ve volných chvilkách, kdy jsem nebyl na lešení s vatou a extruďákem...

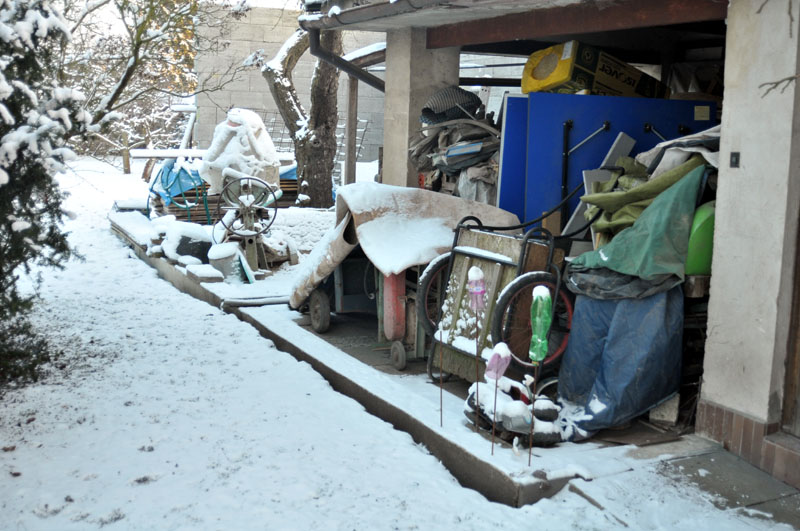

29/12/2013 úpravy před sněhem

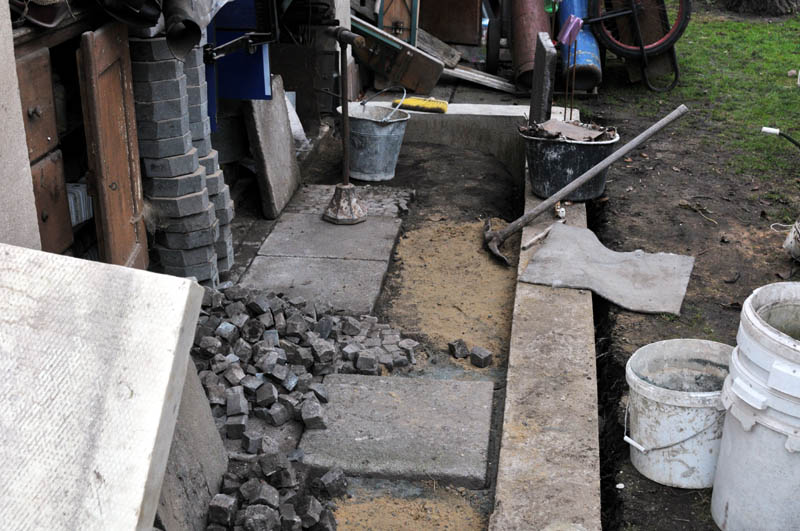

drobné úpravy a úklid před silvestrem, zpětné položení dlažby, jen tak, aby se dala po dobu stavby používat kolna...

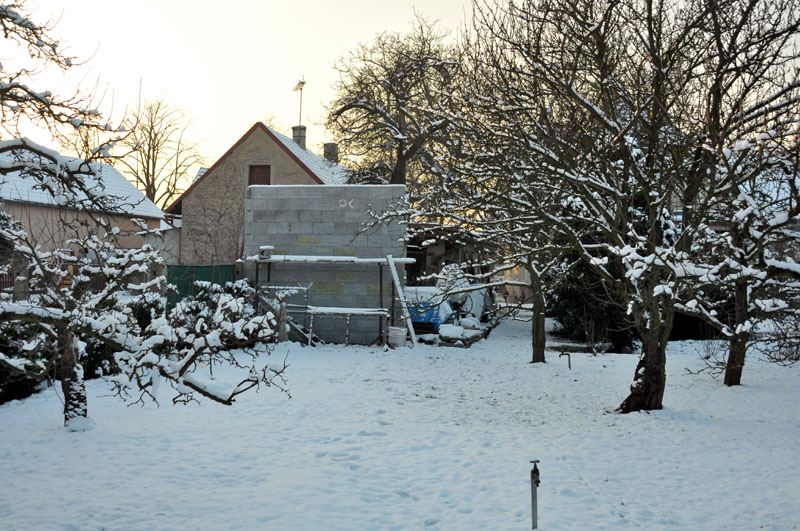

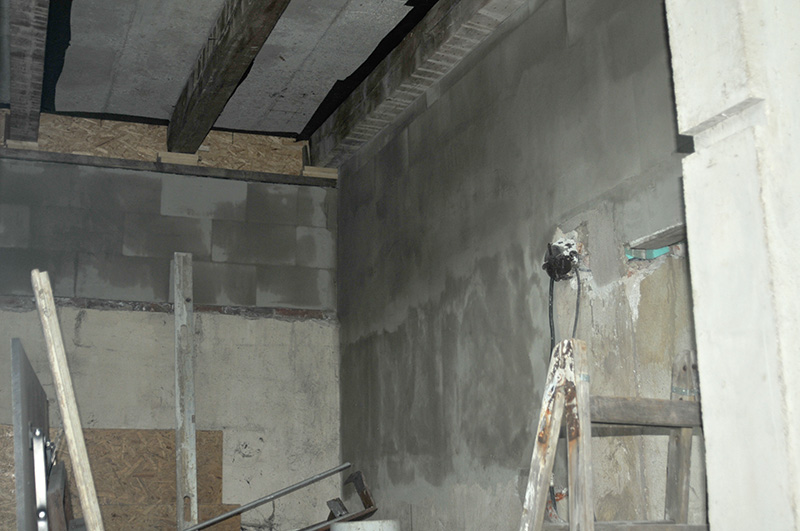

01/29/2014 pod sněhem

...jaksi jsem opomenul udělat dokumentaci železobetonové stěny k sousedovi. No nicméně, stěna už v zimě 2014 stála a čekalo se na pokračování

3/08/2014 bednění a dlažba

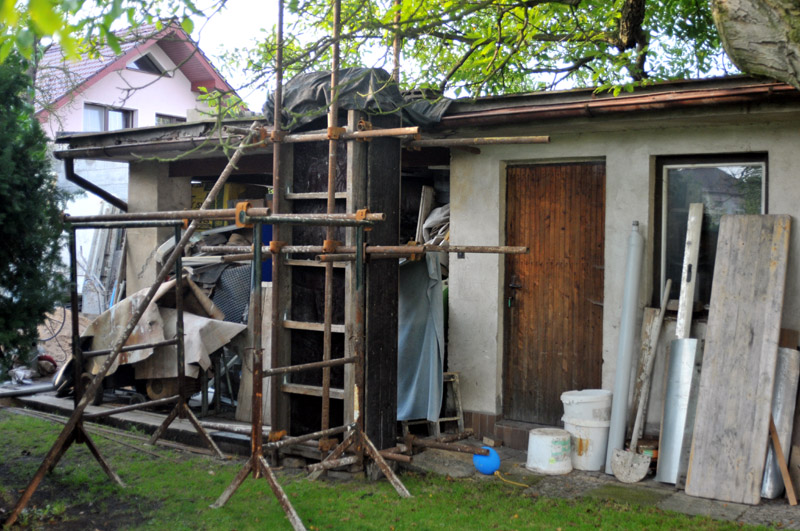

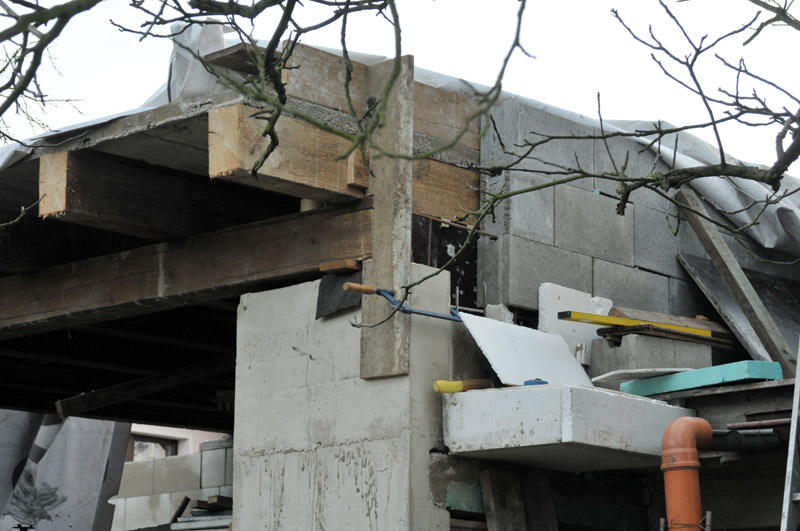

Příprava na betonování sloupu truhlárny. Bylo na padnutí, horko, že se potila i vrtačka, ale stihl jsem udělat jednu stranu bednění, na výšku 2,5m. Pak to vypadalo, že se blíží bouřka z největších, tak jsem vše uklidil, provizorně přikryl a ono z toho spadlo 5 kapek a to bylo vše. V týdnu po práci jsem pak svázal výztuž

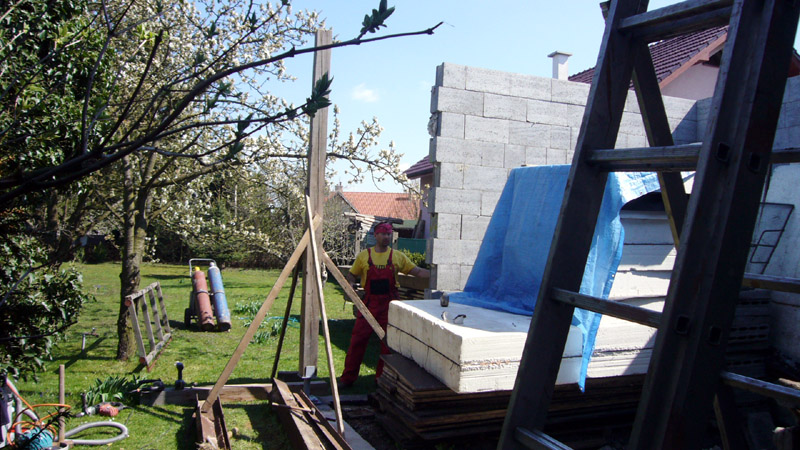

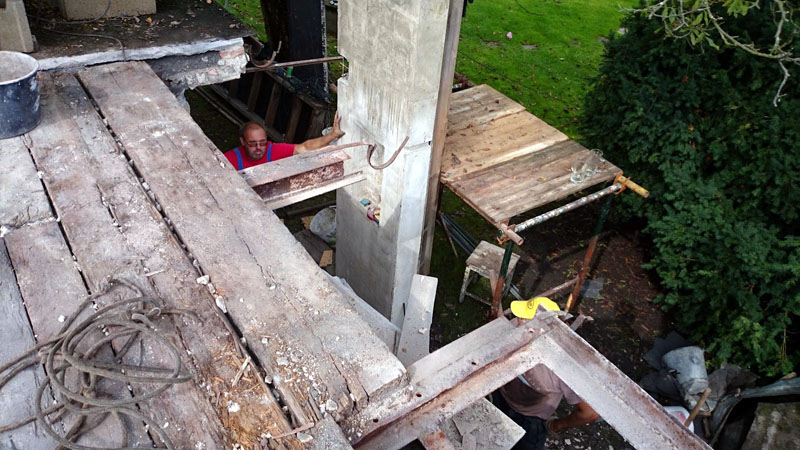

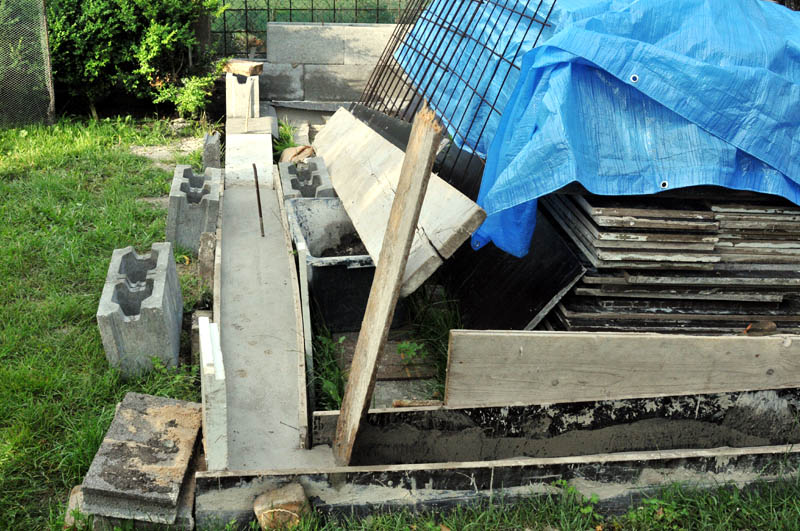

9a10/08/2014 víkendové betonování sloupu

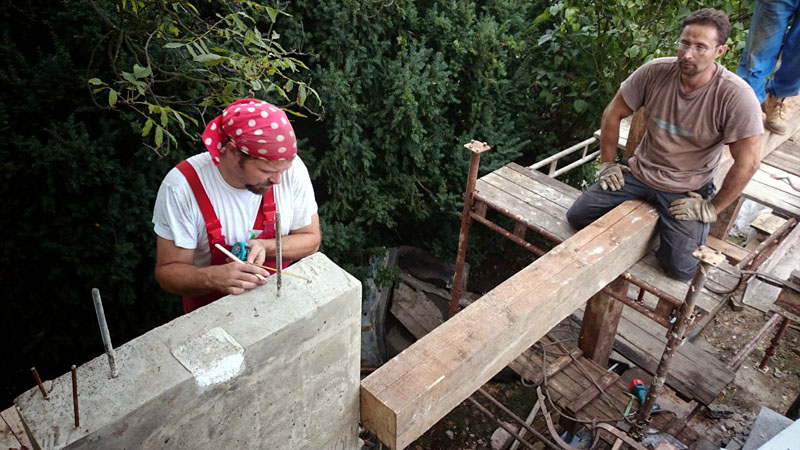

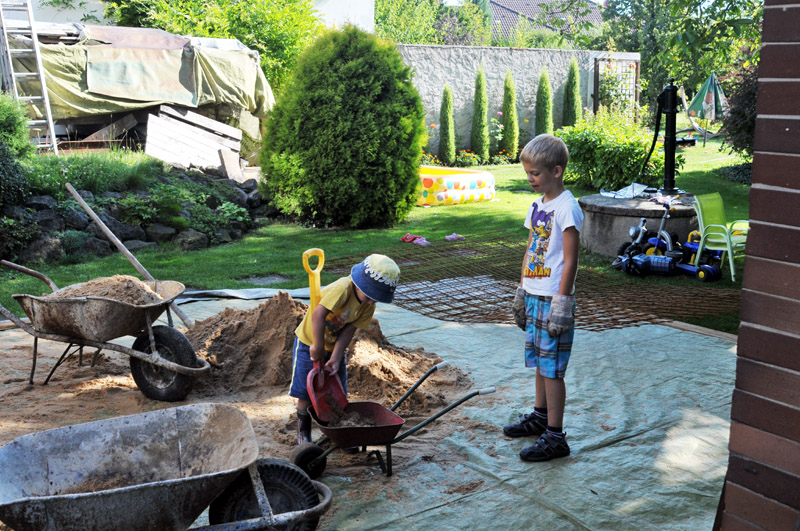

Děti pomáhaly, sloup už je zbetonován do výšky cca 2,5m, teď se posune bednění a dobetonuje se do finální výšky 3m. Kuba a Tom se zhostili písku, nakládali a vozili i sami. Vylevání betonu do bednění řídil Budka a postupně se mu tam nakýblovala naše kompletní dětská jednotka a asi ho kontrolovali, zda to dobře hutní. V neděli mi Fandafon pomohl s úklidem kolny, takže dalšímu postupu prací -postupnému rozebrání stávající střechy už asi nic nebrání. Ve středu by snad také měl dorazit náklaďák s trámy z bouračky jedné pražské dvorní vestavby, s kterou mám pracovně cosi do činnění. Doufám, že nich vyberu alespoň pár kusů zdravých a stejných trámů na střechu truhlárny.

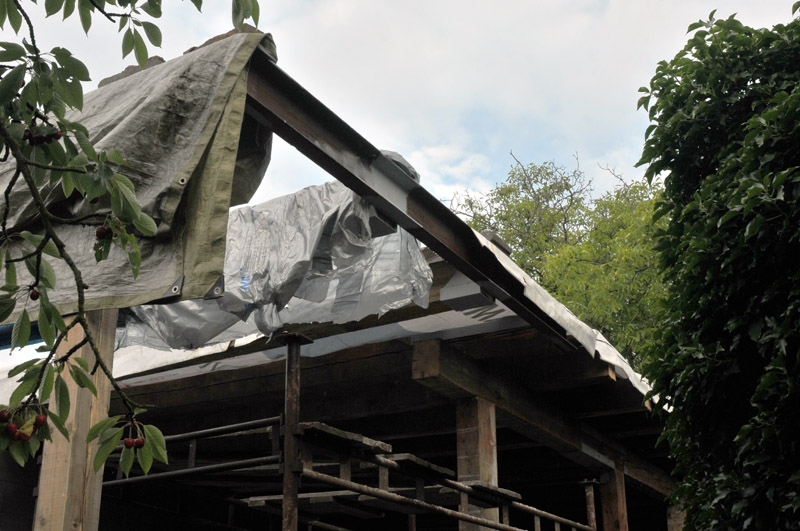

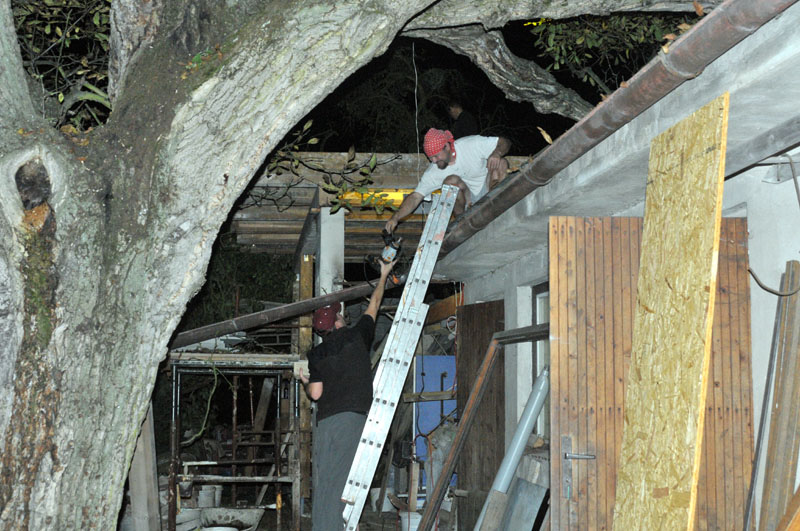

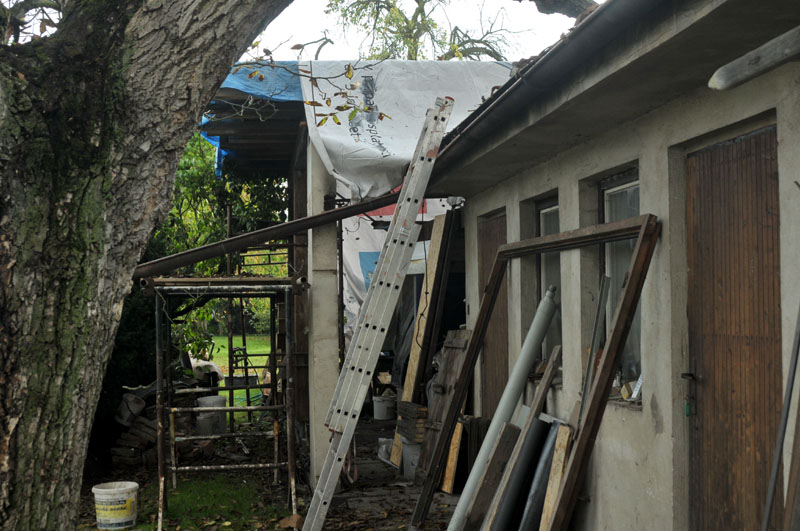

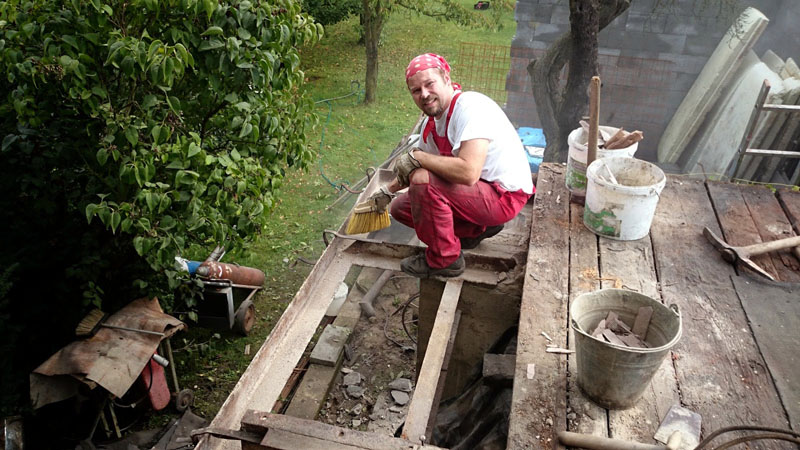

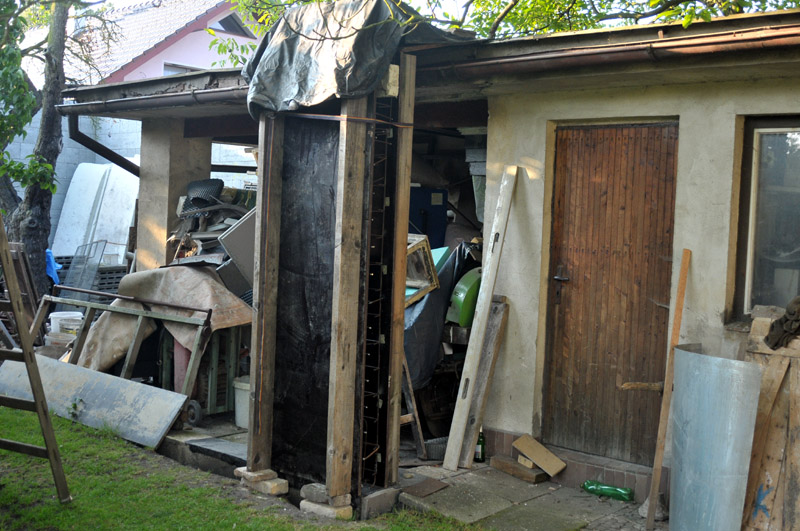

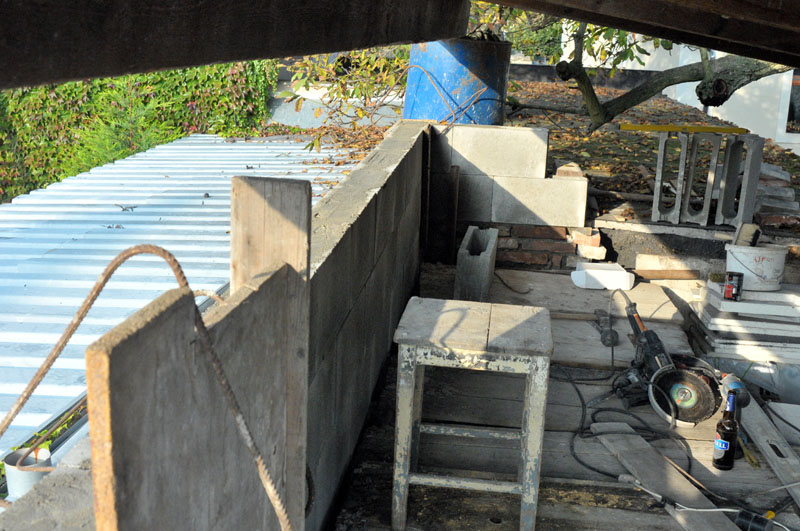

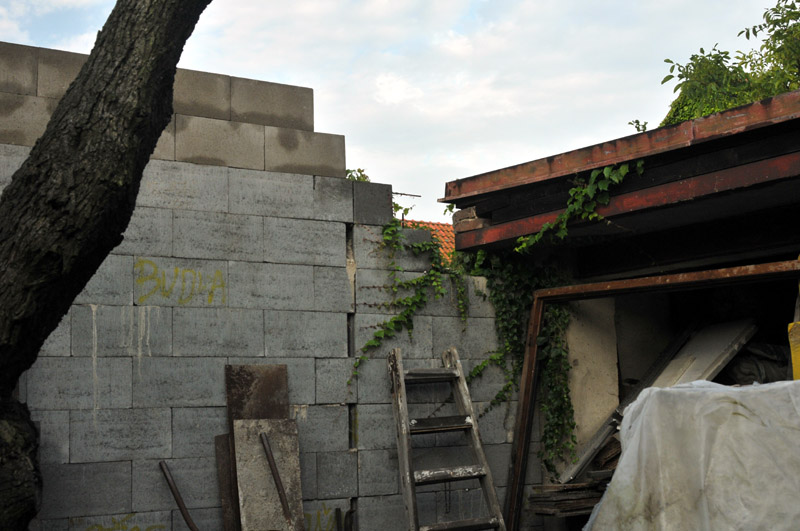

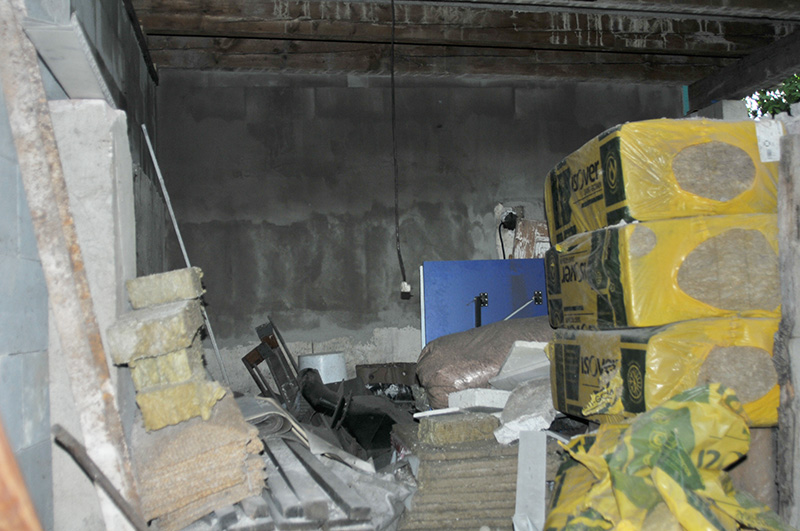

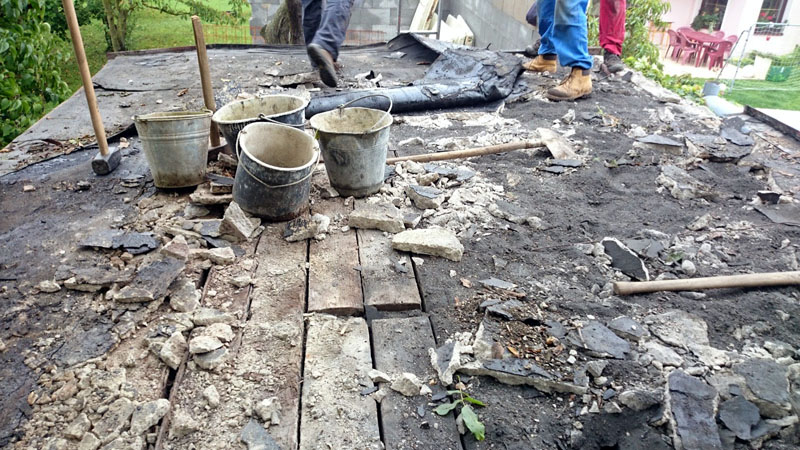

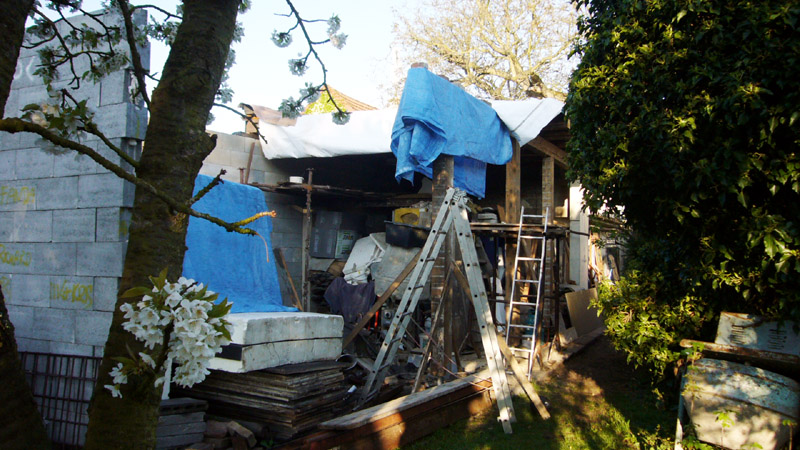

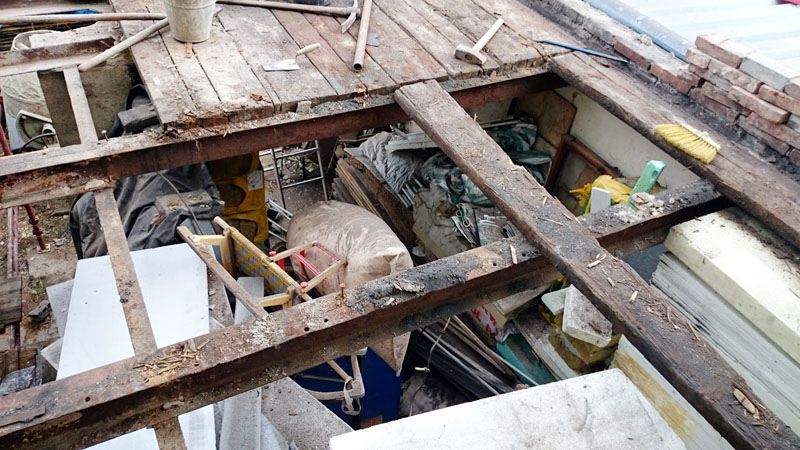

13/09/2014 Velké bourání & provizorní zastřešení

Aneb jak se bourala střecha nad kolnou. Postavili jsme zatím provizorní zastřešení, aby se dalo pokračovat. V souladu s lidovou hláškou, že sud na stojato a ženská naležato unesou vše, jsem na stranu garáže dal sud, na který se provizorně položil trám vynášející prozatimní zastřešení. Soused se zděsil, co se to jako cirkusové šapitó zvedá k nebi...Další díl seriálu bude následovat snad v říjnu. (fota jsou převzatá, díky Budka) Nosnou konstrukci původní střechy kolny z válcovaných profilů jsme si nechali jako lešení. Kdybych předem tušil, jak se bude špatně řezat, snad bych to rozřezal hned. Kdoví, odkud se v roce cca 1978 vzala ta ocel, úplně obyčejna 235-tka to snad ani být nebyla, na to byla moc pevná, karborunďáky na 230-tkové rozbrušovačce se po lehkém zahřátí začly kroutit jak had, maličko jsem se obával, že se roztrhnou a něco si provedu, jak je občas mým dobrým zvykem. Naštěstí ale byl po ruce kamarád, který měl doma pálící nástavec na autogen, já měl zrovna plné lahve doma, takže nakonec jsme tu ocel rozřezali pěkně klasicky, autogenem. A bylo to za pár minut hotové. Předtím jsem to jedno L-ko řezal dobrých 20min a ještě jsem musel použít kotouč na nerez, tím to relativně šlo.

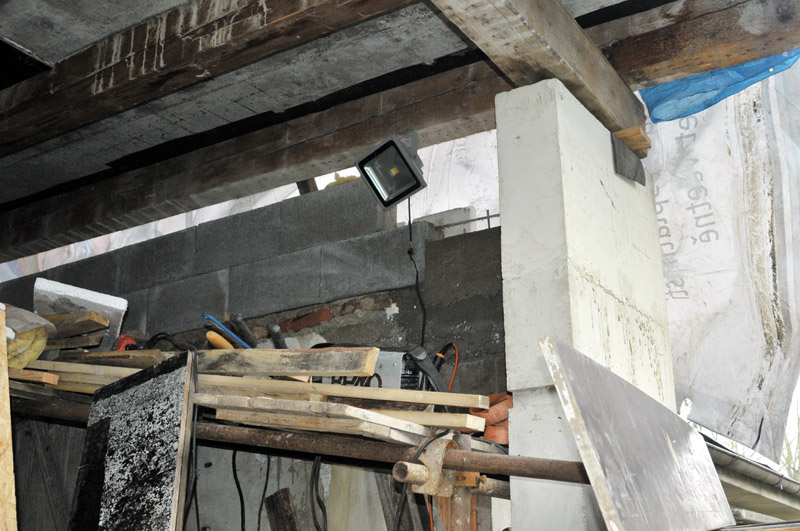

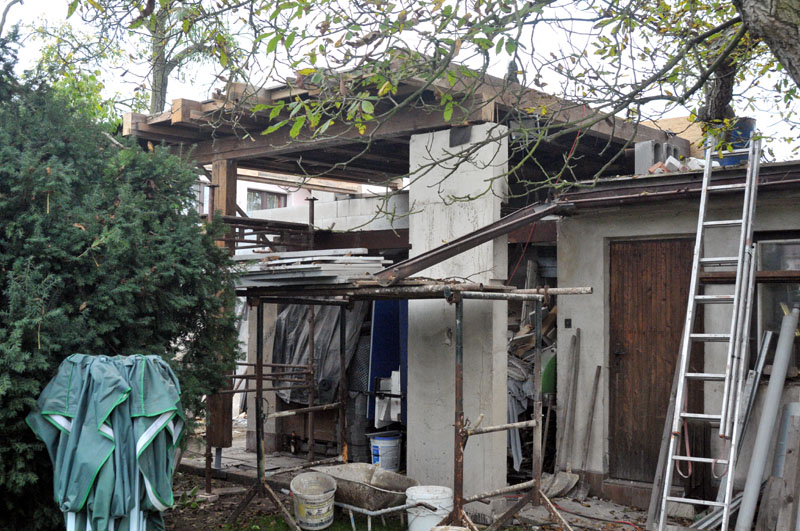

11/10/2014 betonáž střechy

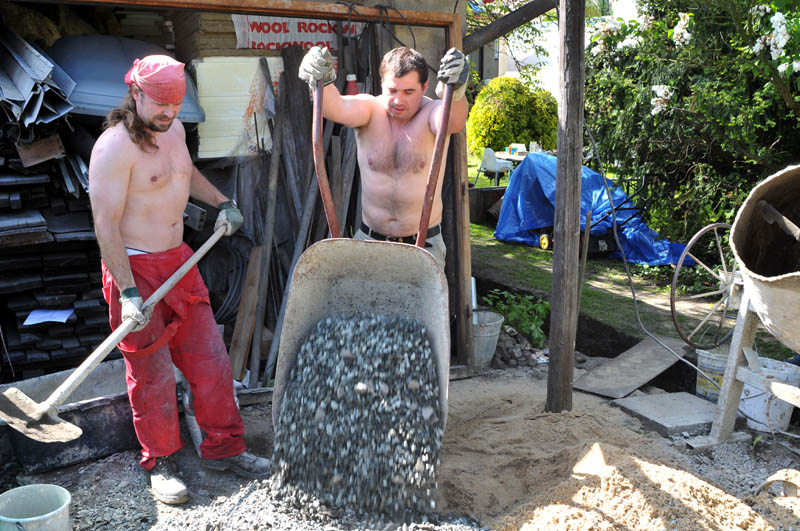

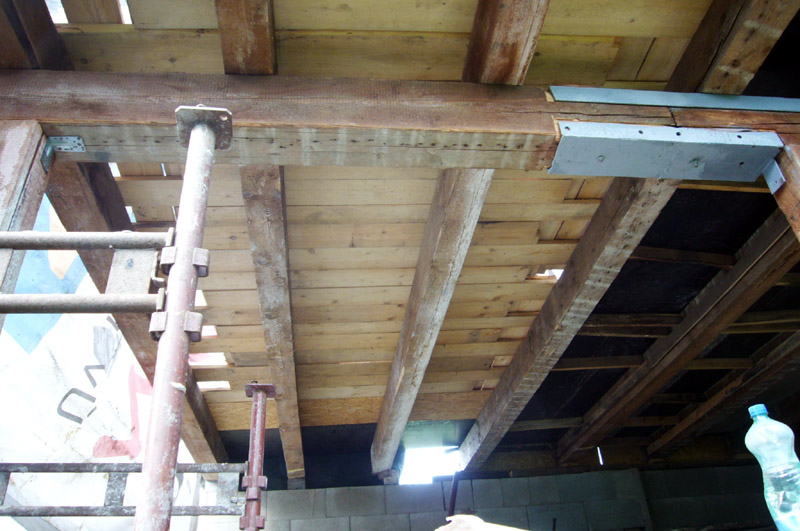

Macibobí 5-boj jsem letos pojal pracovně, kdo přišel, dostal pracovní rukavice a musel si svjí konzumaci odpracovat, chacha... Betonovala se střešní deska, tedy vymyslel jsem si to jako dřevobetonovou spřaženou desku, s liaporbetonem navíc krom ocelové výztuže ještě doplněnou rozptýlenou PP výztuží. Dělalo se od rána, 8-mi hodin, do cca 23,30 s přestávkami na občerstvení a dortíky. Šatjmik přišel s tím, že bude zima a je třeba dodržovat krom plzěňského pitného režimu ještě zahřívací doušek ing Čerta, což je tuzemák smíchaný s griotkou 1:1. Ve finále pak nešlo ani tak o dokončení střechy (její cca 1/2), ale hlavně o přežití, bo chlapci mocně posílení démonem alkoholu zahrávali na strunky BOZP, tedy lidově bezpečnosti práce a byla jen otázka času, kdy někdo, či něco spadne ze střechy, do míchačky a jiné podobné. Naštěstí došla práce i materiál těsně před půlnocí, takže se to oběšlo bez asistence záchranných složek. Beton projevil své kvality dané předpokladem mého výpočtu směsi a začal mocně tuhnout už před koncem ukládání, druhý den už byl v podstatě pochozí, uvidím, jak si povede při plánovaném zatížení zavěšením polic s materiálem (pár kubíků dřeva na tom má pak viset) Děti si celý den nerušeně hrály v jedné a čtvrt tuně písku, co jsem ráno s mirkem dovezl na přívěsu, počasí se vyvedlo, prostě dopadlo vše ok

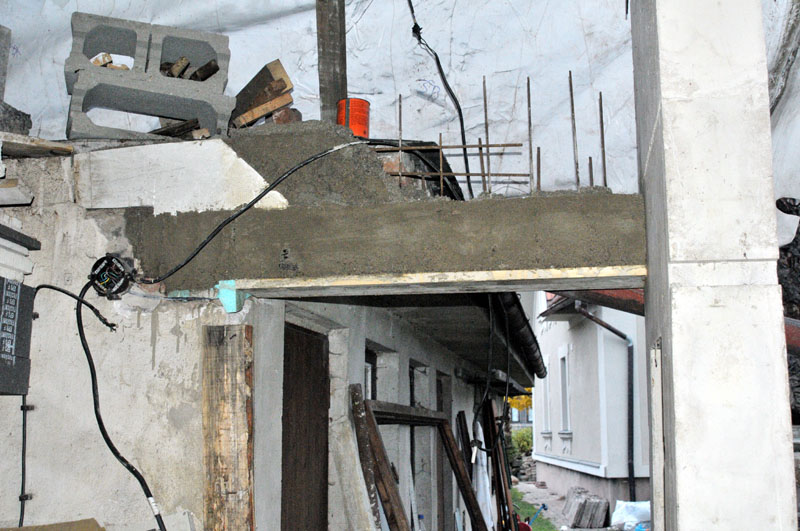

11 a 18/11/2014 drobné práce na truhlárně

Nadpraží jsem vybednil a zabetonoval jeden víkend, druhý jsem pak vyskládal pár ztracenek na sucho...momentálně škola nabrala na otáčkách, není čas.

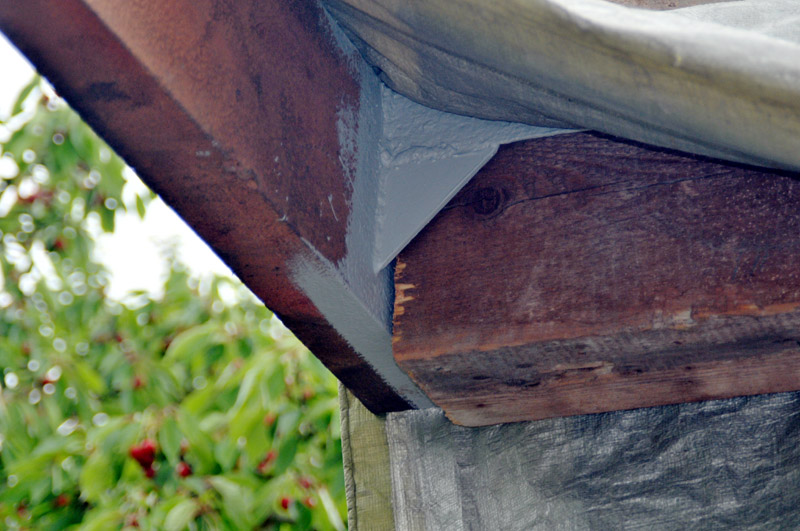

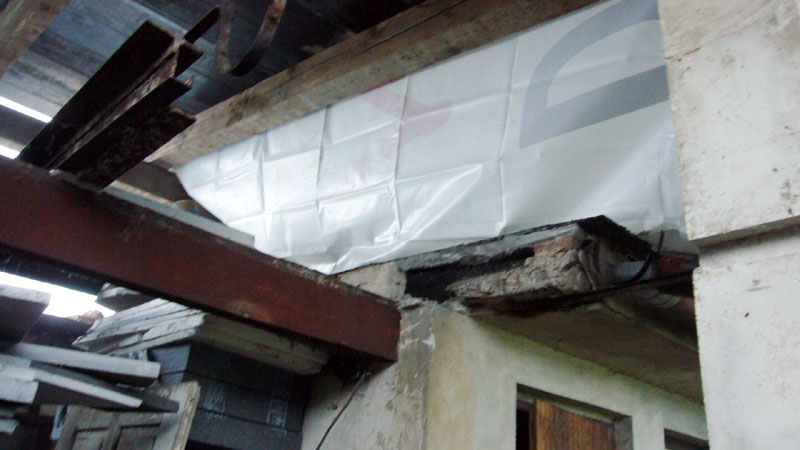

7/12/2014 markýza nad budoucím vchodem

občas se mi podařilo ukrást pár chvil škole, dětem i zaměstnání a vybednil jsem postupně nadpraží i malou markýzu nad budoucí vchod. Zkouška mými skoro 90kg proběhla úspěšně, markýza udržela mě, i nářadí.

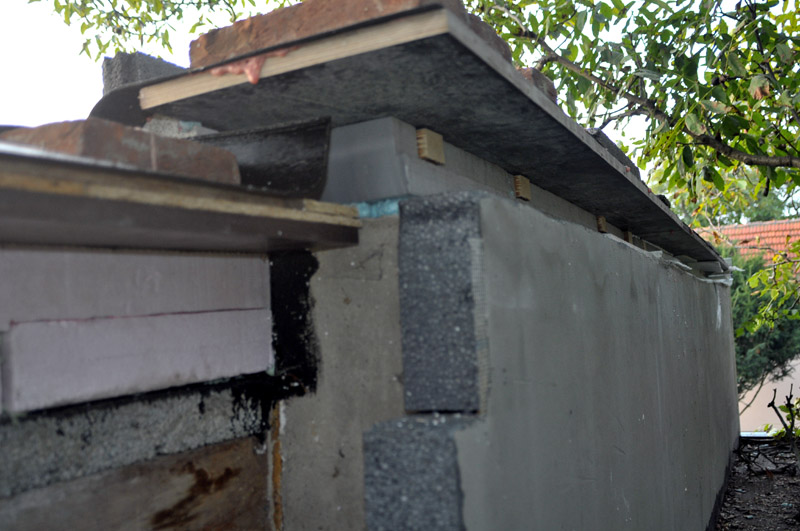

21/12/2014 zakončení atiky

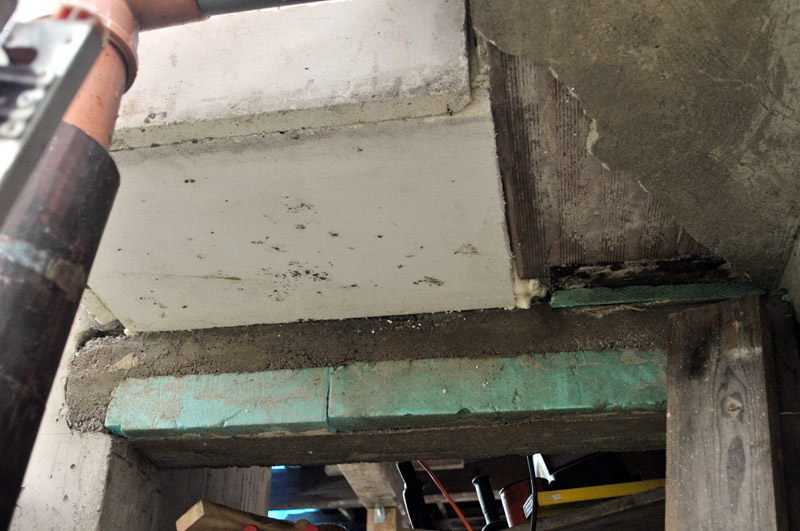

Pár dní před Vánoci, semestr skončil, v lednu mi začne zkouškové, byl čas udělat něco málo na stavbě. Doskládal jsem ztracenky do štítové zdi, která bude současně tvořit i atiku. Zakončení chci udělat jako monolitický beton, takže ještě bednění zase připravit. Aneb co dům dal, to jsem tam dal. Samotný závěr roku se mi v tomto tak moc nevyvedl, sice jsem betonoval, jsa ukolébán příznivými výhledy meteorologů ještě 23.12, ale bylo to už za poslední chvílí - začlo mrznout z 26-tého na 27. prosince, takže jsem pak měl obavu, zda beton stačil aspoň trochu vyzrát. Po odbědnění (symbolicky 1.1.2015) mírně sprašuje. (nic zásadního - pozn.04/2015)

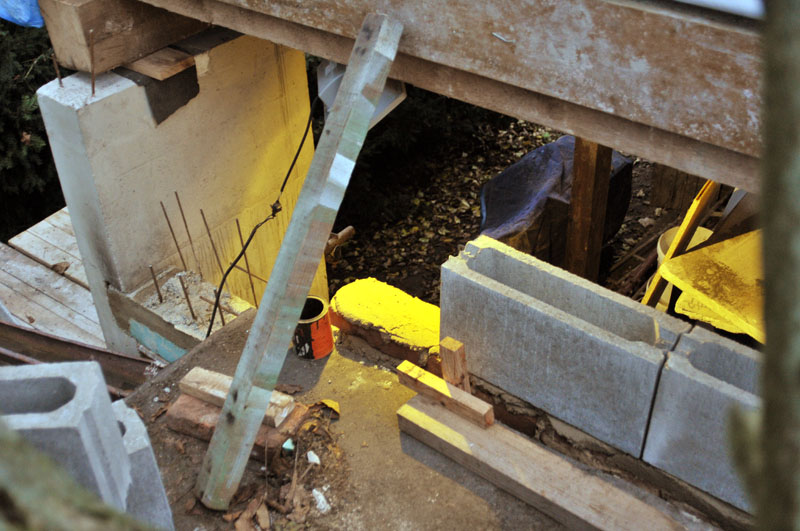

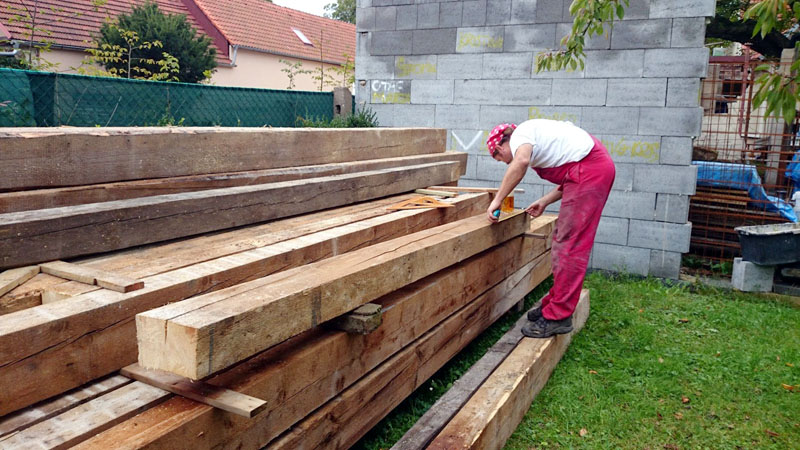

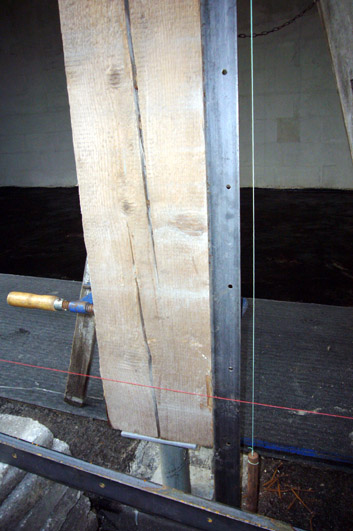

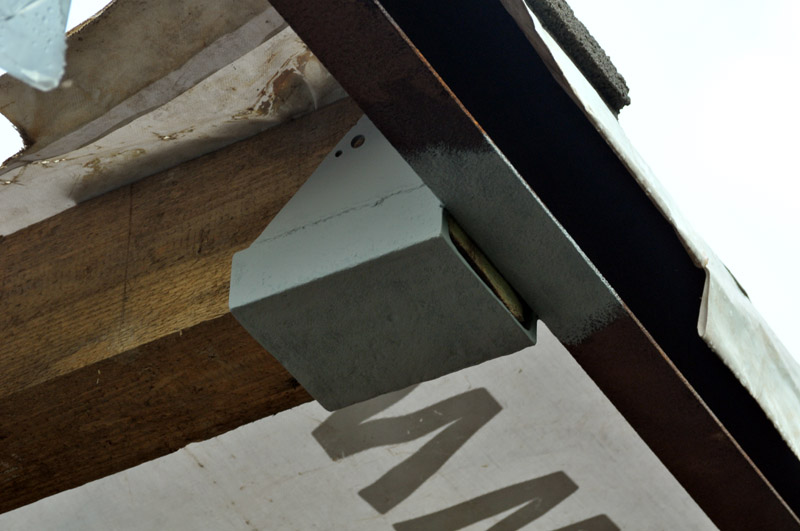

9 a 26/04/2015 patky a prodloužení vaznice

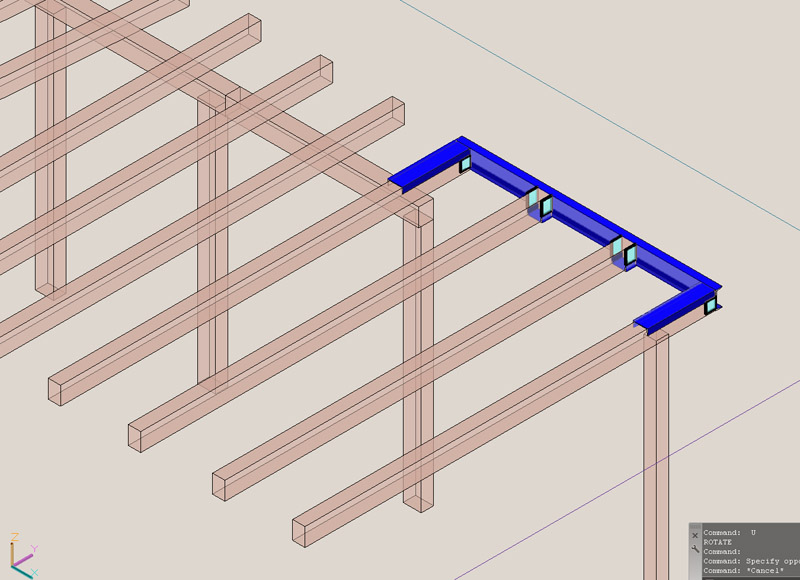

Drobné zámečnické práce na spojce, materiál recykluju z původní kce střechy, plus pomoc štajmikova a už jsou připraveny poslední dva zbývající sloupy. Vaznice je provizorně spojena dvěma závitovkama, ještě to převařím nahřátou pásovinou, ony se ty účka pěkně stáhnou k sobě...

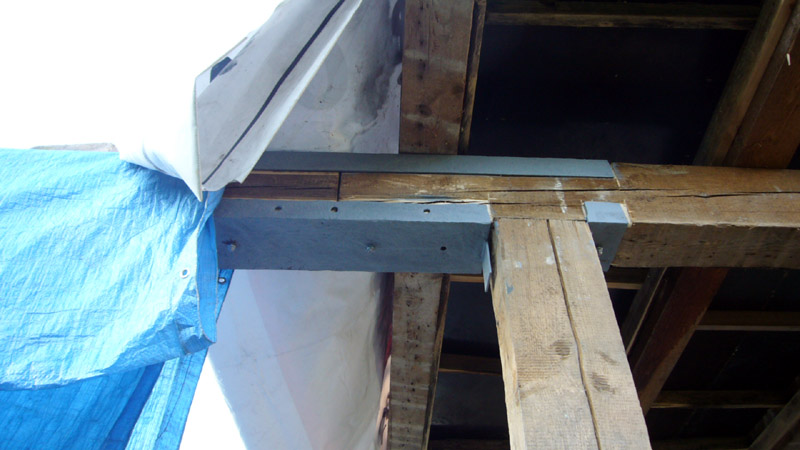

6/06/2015 prodloužení vaznice

Pokračování po odmlce, způsobené dlouhotrvajícím zkouškovým obdobím. Nebyl čas, ptát se, kdo je kdo...Tedy dva sloupy, poslední, jsou umístěny, zatímco poslední dvě zkoušky mě ve škole ještě čekají, vaznice prodloužena na předposlední sloupek, kde bude končit, ocelová spojka natřena. Zakryli jsme provizorně. Na další víkend jsou domluveni kamarádi, bude se tvořit takový drobnější ocelový svařenec, výměna pro uložení dvou mezilehlých stropnic, které nemohou být podepřeny vaznicí. Také doufám dojde na položení bednících desek. Za konzultaci ohledně koncepce uložení stropnic na svařenec tedy zde děkuji jednomu z mých cvičících na ČVUT. Jen mám obavu, že jsem si to zas upravil k obrazu svému a hlavně dostupnému materiálu, haha

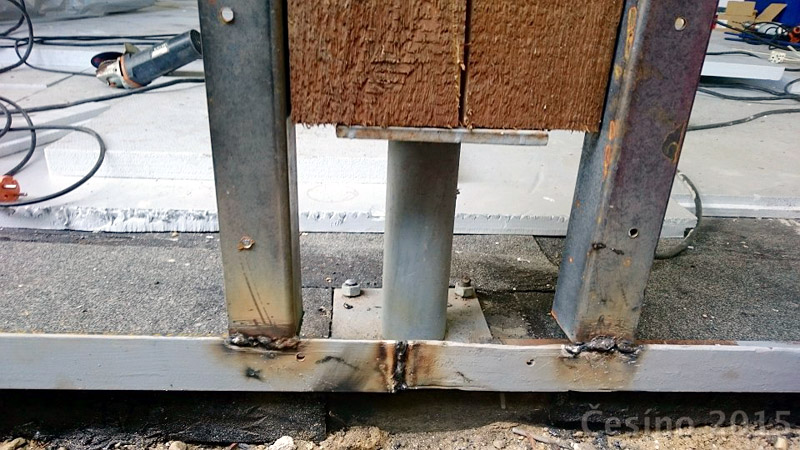

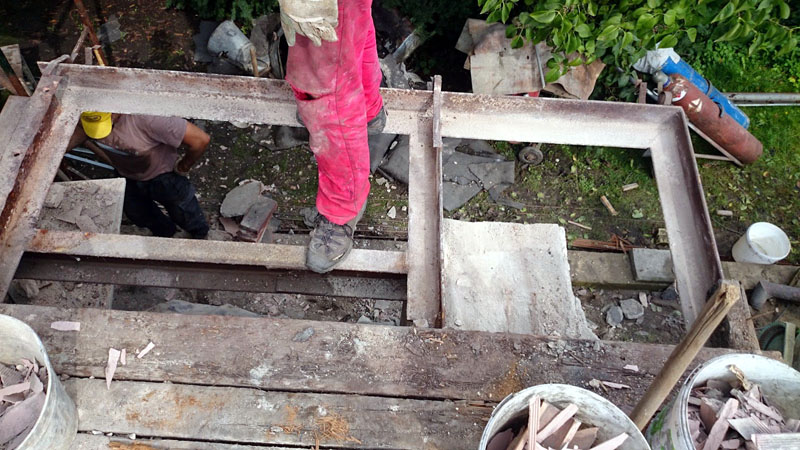

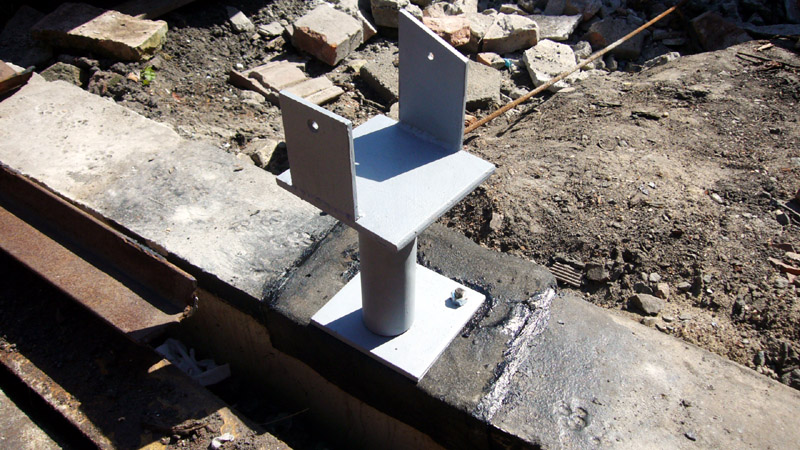

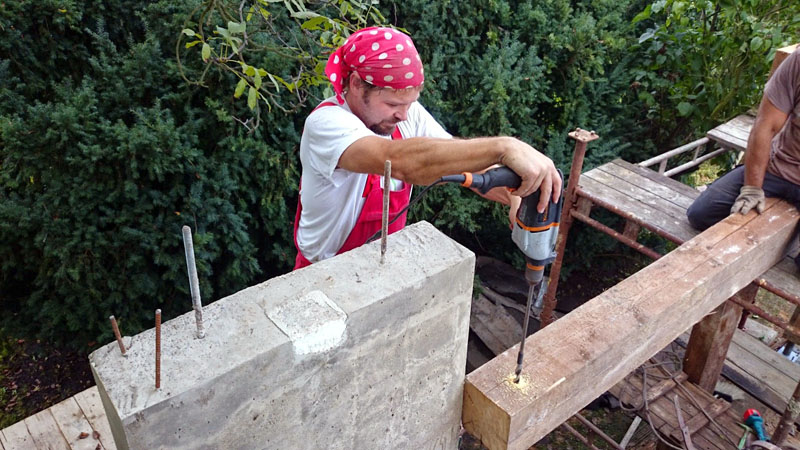

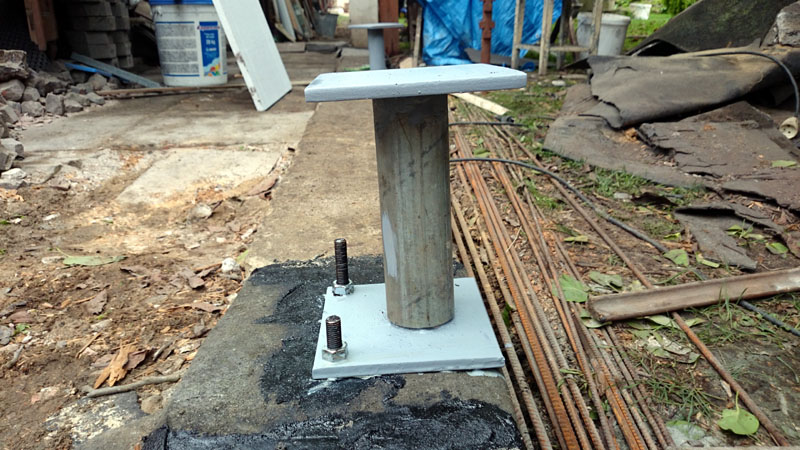

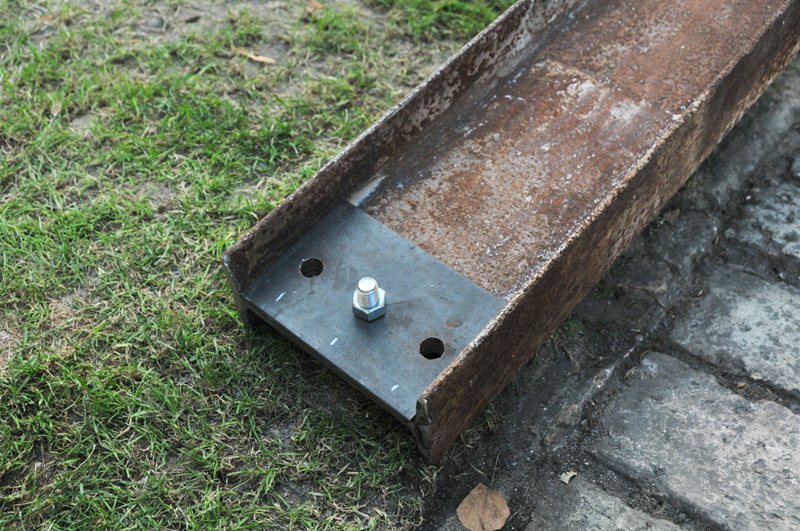

21/06/2015 přivaření patek

patky jsem připravil ze zbytků U180tky, navařil jsem tomu trojúhelníkové uši z 5-tky pásoviny, to mi pomáhaly děti, Adéla po krátkém zacvičení už sama vrtala na stolní SV16-tce, ostatně Tomáš pak taky vyvrtal pár děr. Ukecaly mě i na sváření, měl jsem navíc jednu samostmívačku a pak ještě jednu obyč helmu, rukavice jim sice plandaly na tlapkách, ovšem spokojenost veliká, že svářej jako táta...Takže myslím, že Adéla se může ve školce chlubit, že už téměř sama (nojo, trochu jsem držel kleště a oblouk) ve svých 5-ti letech svářela a udělala asi 4cm dlouhou housenku. Tomovi to moc nešlo, ale také je mladší. No a Míra pak zas pomohl mě, s přivařením hotových patek nasvislo bazickýma, to zas nejde mě. Ono na ležato, to umí každej, ale nasvislo (nebo nad hlavou), to už chce fištróna...Ale byl shovívavý k mým pokusům o svislé svary stoupákem, protože prohlásil, že se to fakt vaří na to rezaté špatně. Nicméně jeho svary byly na první pohled pohlednější, než moje.

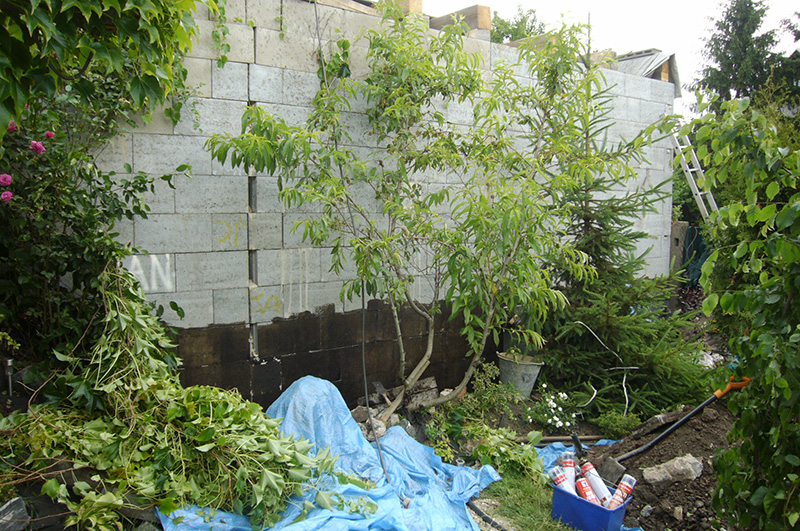

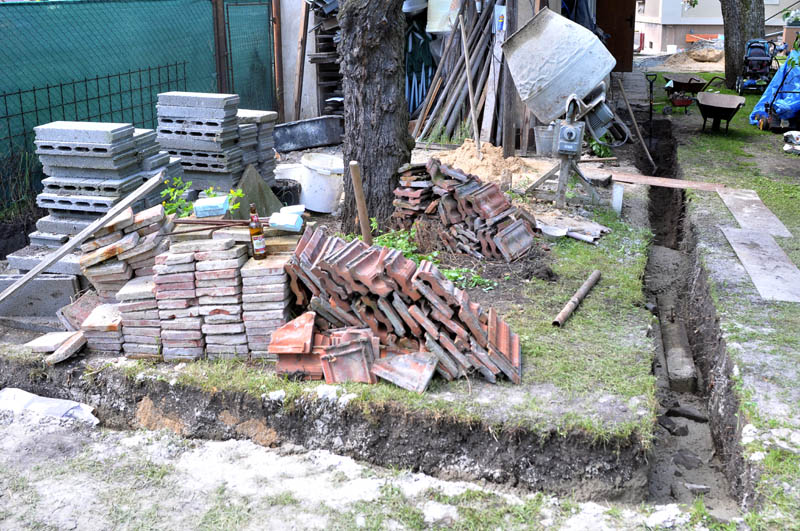

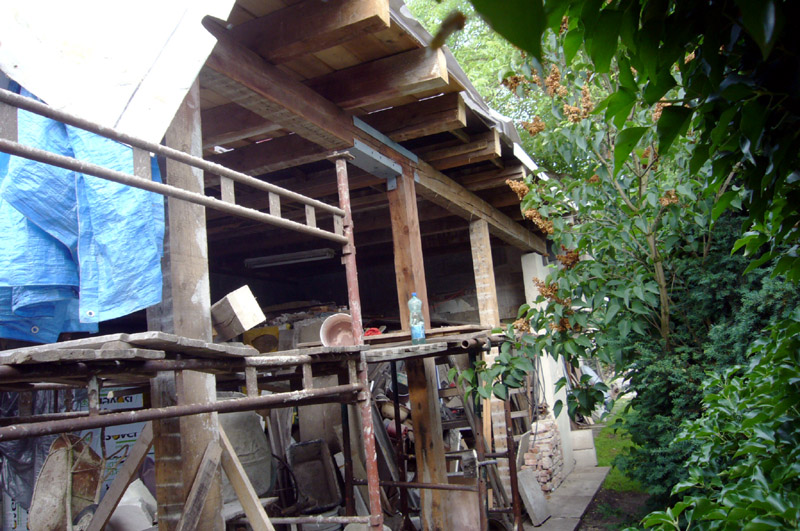

26-28/06/2015 fasáda truhlárny k sousedovi

Jeden z mých restů z r.2013...když jsme s čabim vyzdívali zeď na hranici pozemku (s 10cm rezervou na budoucí zateplení), nechali jsme si tam plot i původní brankou mezi pozemky. Tudy jsme jako malí chodili k sousedům, koukat na králiky a bažanty. Bylo to z jednoduchého důvodu, že soused, vnuk oněch chvatelů drobného zvířectva má trošku natvrdlou brazilskou filu, která se nechce kamarádit. No ale plot jsme tam nechali, i když zeď už povyrostla a pak bylo stále něo důležitějšího, než vytrhnout branku a odstranit plot. Fasáda v té době ještě dělat nešla, zeď nebyla kompletně vyhnaná do výšky. Bohužel sousedova manželka chytla jakéhosi nerva a začla to celé zakoutí naturelně přikrašlovat. Zvolený způsob byl trochu neštastný, aspoň z mého pohledu. Na plot navozili náklaďák hlíny a osázeli to bezmyšlenkovitě habry zasazenými 12cm od plotu. Plot fungoval jako bezvadné síto a za chvíli byla hlína ve všce 75cm nad vodorovnou hydroizolací nalepená na naší zdi a sousedka stále zálevala zeleň... Mohu zpětně říct, že ač se pohybuji pravidelně na stavbách, nikdy jsem zcela nepochopil ten mechanismus, jakým vznikají sousedské spory až za hrob. Teď už to chápu. Celé to vyvrcholilo tehdy, kdy jsme (sousedy nešmírujeme) toto jaro na konci víkendu koukali na náhle se vyskytnuvší tůje za plotem, které vypadaly, že mají asi tak 3m. Potom jsem se tedy podíval ze střechy a nebyla to zázračná tůje, ale nový kopec, který se tentokrát objevil na rohu truhlárny a pokračovál dál podél plotu. Byl zapažen fošnami, do výšky cca 1m, zapřenými trubkami o průměru cca 35mm (07/2015 se už celá ta opičárná opírá a můj sloupek plotu, ta trubka to nemohla samozřejmě udržet... a zas je na mě, abych si to ošetřil). Opět bez jakéhokoliv vysvětlení, otázky, zda nám to třeba nevadí, že máme zasypanou další část plotu. Přitom já jsem si se stavbou dělal starosti, se sousedem jsem to předem konzultoval a následně prohnal přes SÚ. No, slovo dalo slovo, se sousedem jsem šel na pivo a dohoda nakonec zněla, že mi zpřístupněj na 3 dny pozemek a do té doby musí být moje fasáda hotová. Včetně sadových úprav u nich. Byl to šibeniční termín. Děkuji tímto klukům, co mi pomhli. V pátek jsme ve třech postupně odstranili habry, vykopali podél rýhu. pak jsme se půlden hmoždili s vykopáním trubek branky. Upálili jsme to elektrikou nakonec. Blo to přes metr v zemi zabetonované. Kamarádi pomohli v sobotu se stavbou lešenív obvyklém složení brácha, oťas, štajmik a Fandafon. A čabimu, našemu dlouholetému mistru zednickém, jsem pak vděčný za pomoc při nedělním tahání omítky a finiši se sázením zeleniny zpět. Omítkovina nevyšla až do konce, zbyl malý kousek na sv. jindy...

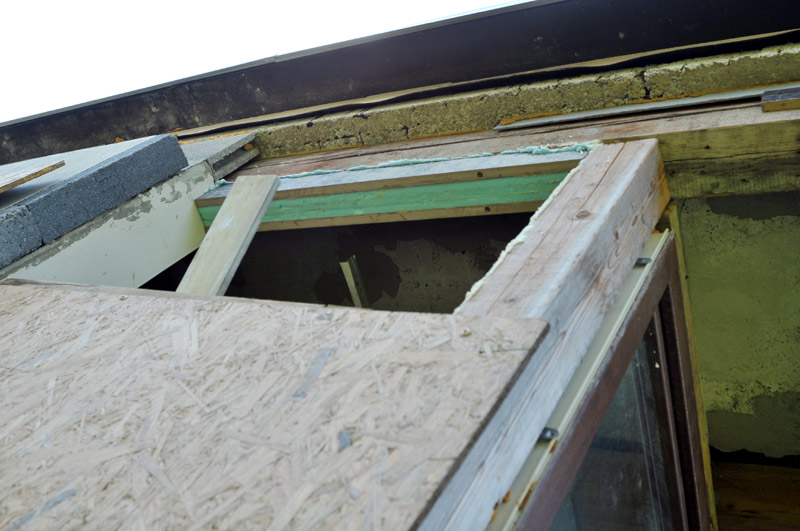

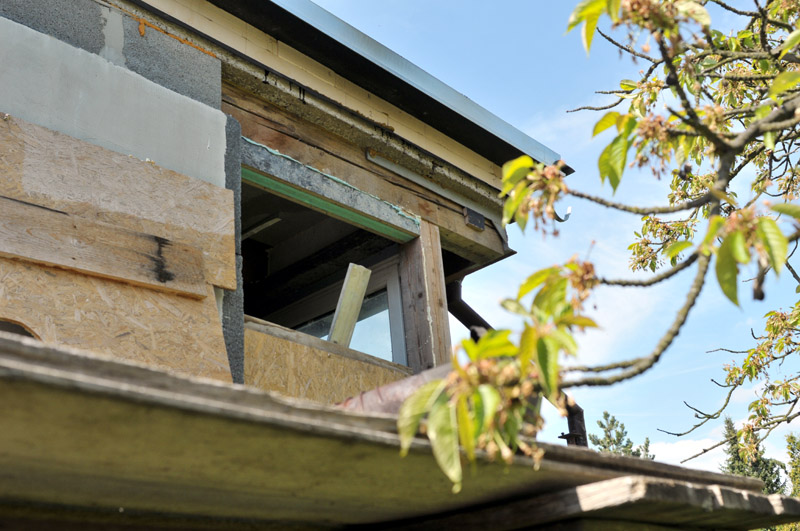

16 a 18/07/2015 bednění a omítka na průčelní zdi

s bedněním mi pomohl kluk, co si před rokem a něco půjčil lešení a protože už jsem byl asi dotěrnej, tak nabídl jako odškodnění za nenavrácení lešení pomoc s přípravou bednění. Bylo opět parno, 34C, ale podvečer bylo cca 30m2 hotovo. V sobotu pak dorazil dvorní zedník čabík, nechal jsem ho pracovat na srovnání průčelní stěny a sám jsem se snažil o alespoň částečný úklid. Byl z toho celý přívěs tříděného odpadu, převážně folií a odřezků polystyrenu. Na fotkách to možná nevypadá, ale je to teď sice jen pod lepidlem, ale už pěkné a rovné...

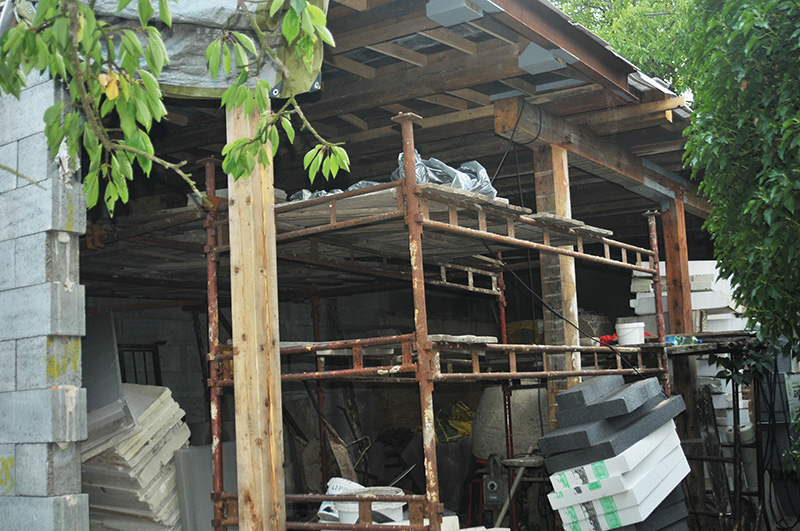

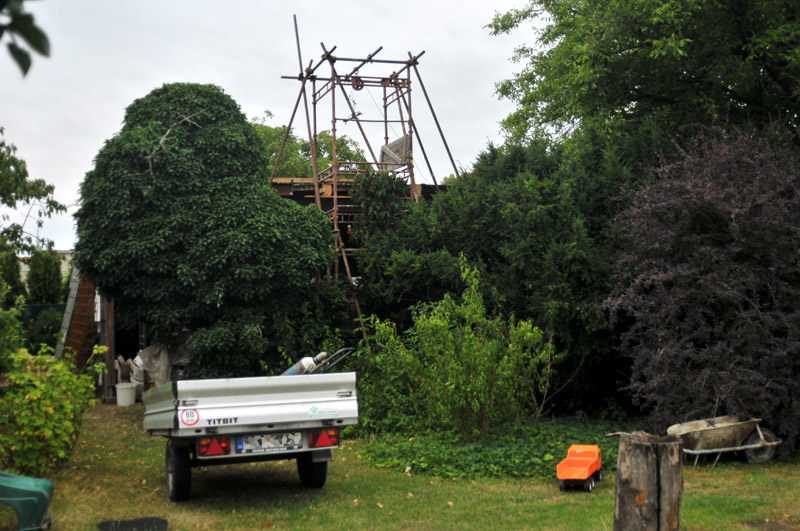

26/07/2015 bednění, lešenová věž

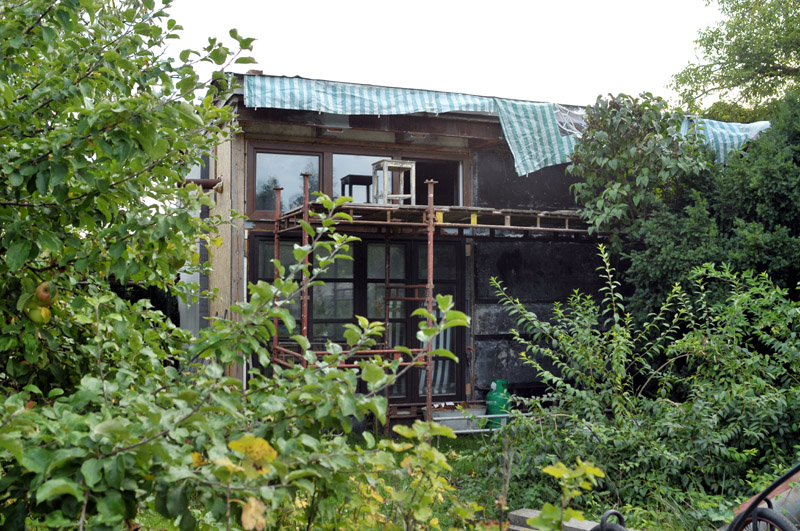

Původní plán byl betonáž desky. K tomu nedošlo, štajmikovi bylo špatně, navíc jsem celé dopoledne s Mírou stavěl z lešení 5,4m vysokou věž na zavěšení kladky vrátku, abychom beton stěhovali nahoru za pomoci elektromotoru. Takže odpoledne jsme ještě tlouhli hřebíky na spřažení desky a dokončovali detaily bednění. Beton je odsunut na následující týden, nebo víkend.

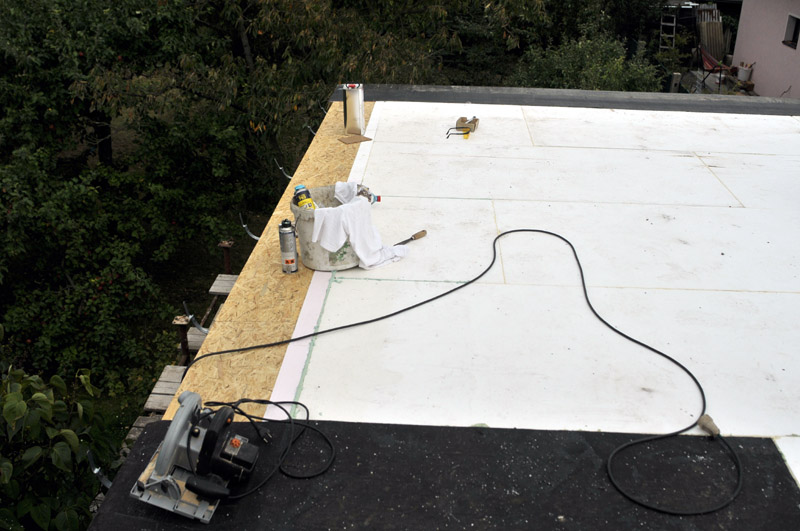

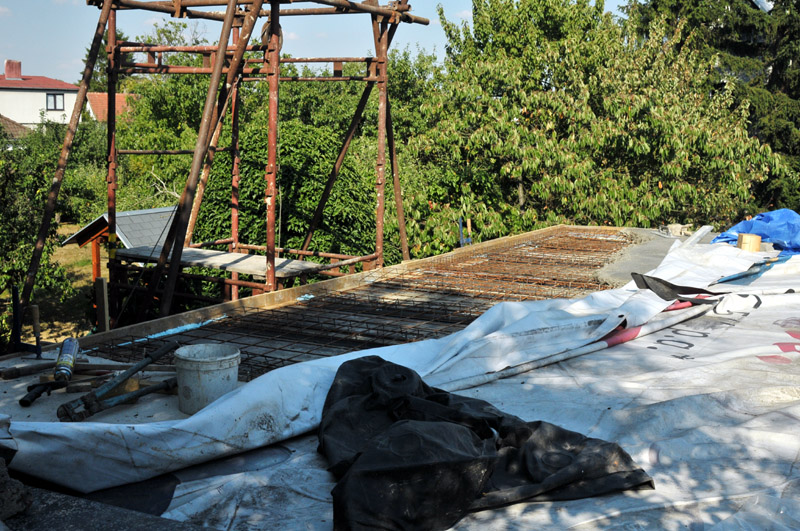

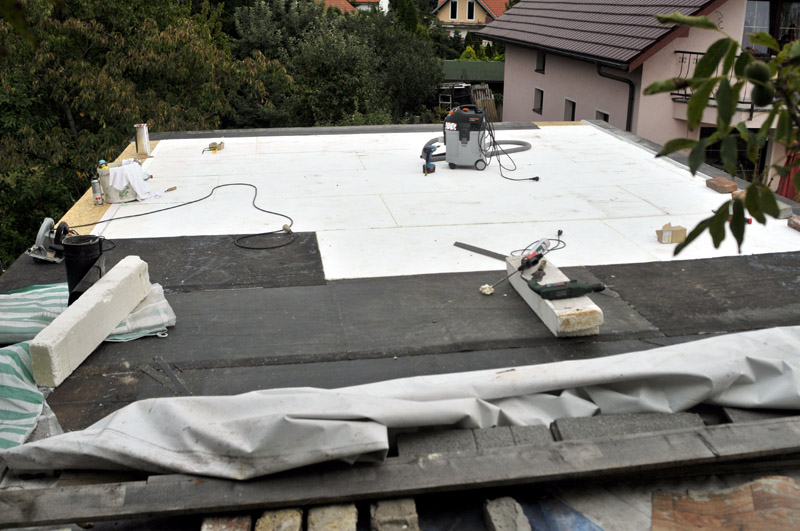

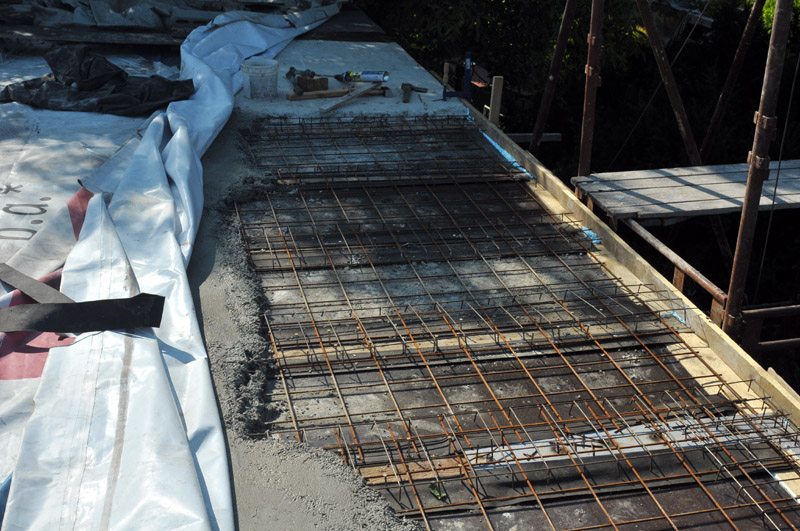

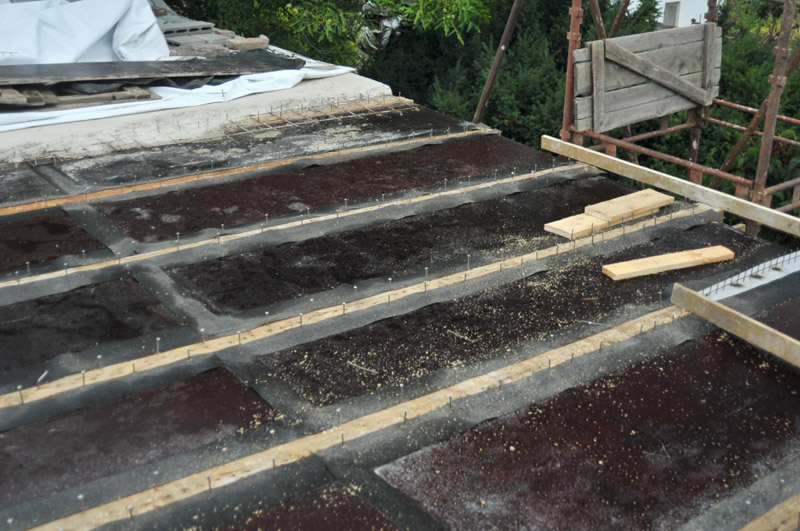

30.7-2.8/2015 betonování střechy

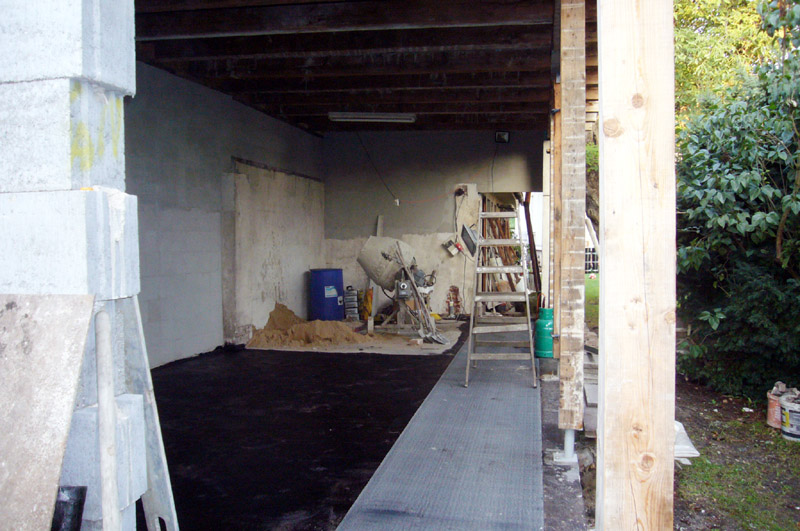

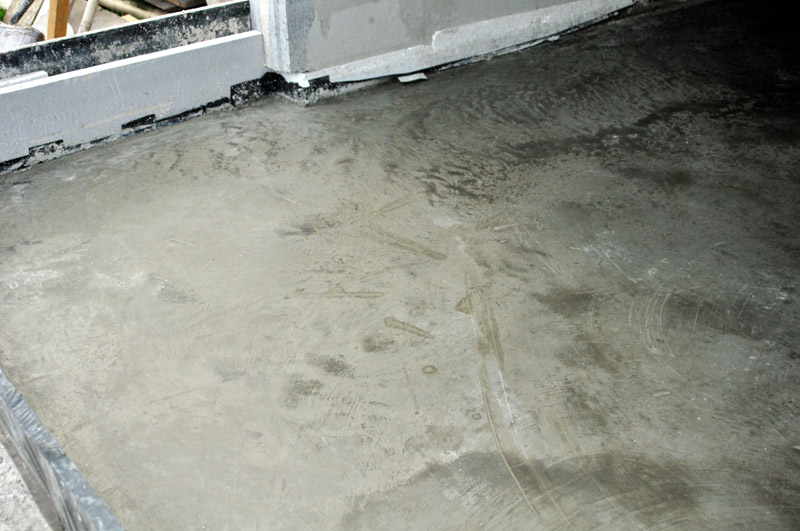

Cca 31 m2 betonové desky jsme dělali ve třech, já, Míra a Štajmik, první den jsme končili v 22, nakonec jsme se zlomili a dokázali dotáhnout pracovní spáru do místa, kde by měl dle všech očekávání být i nulový moment. Další den jsem pak již jen s neúnavným Mírou dodělal poslední pruh. čabi mezitím dělal na omítkách a já pak dělal velké čachry s hoblicí a pinčesem, kteréžto jsme odvezl k Pépovi do jeho haly s řezivem, kde našly tyhle objemné stoly své dočasné místo. Je pořád co dělat...

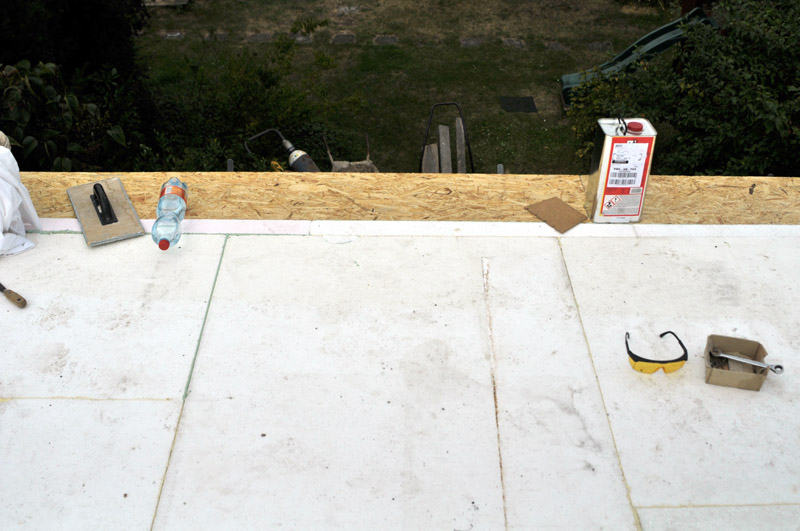

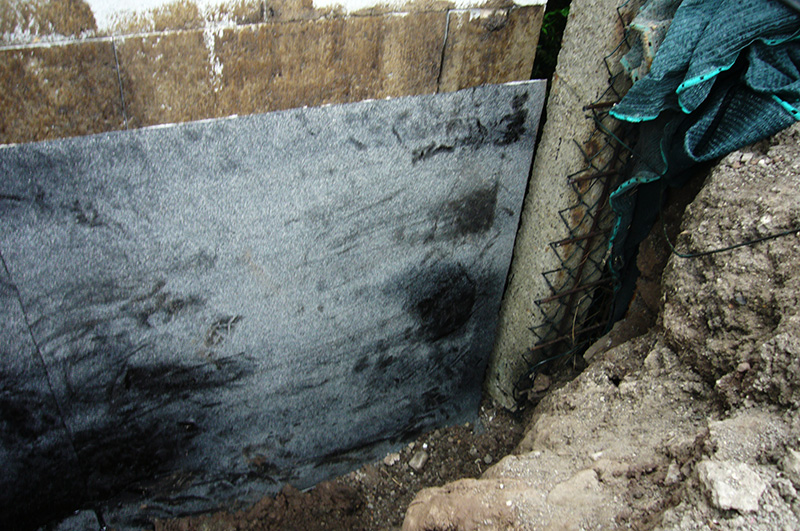

31.8/2015 parobrzda

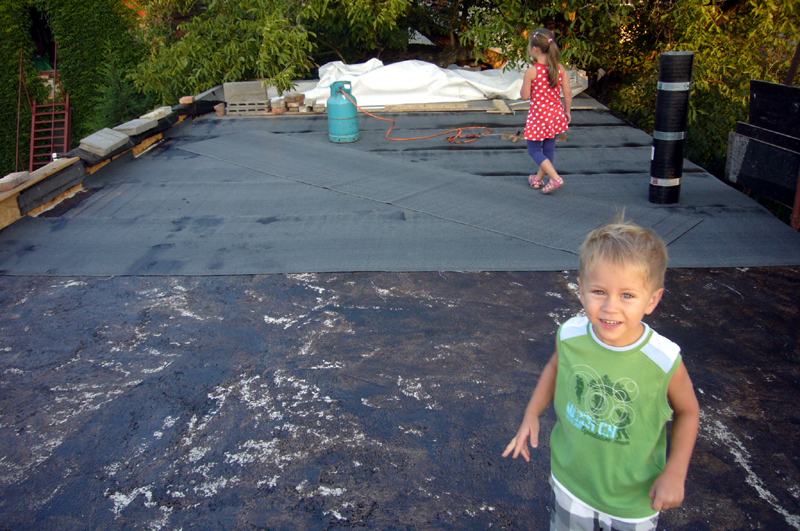

V noci, poslední srpnový a horký den, jsem položil dalších pár metrů asf. pásů, ty budou sloužit dočasně jako krytina, ale po nalepení kašírovaných polystyrenových dílců už budou jen jako parozábrana. První školkový den jsem to fotil a děti chtěly nahoru také, tak doufám, že se neopomněly hned ve školce chlubit, že je táta vzal na střechu...

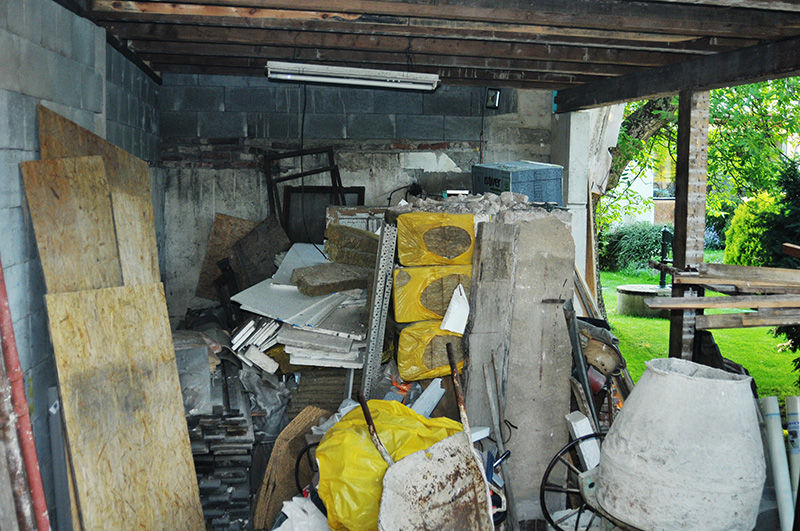

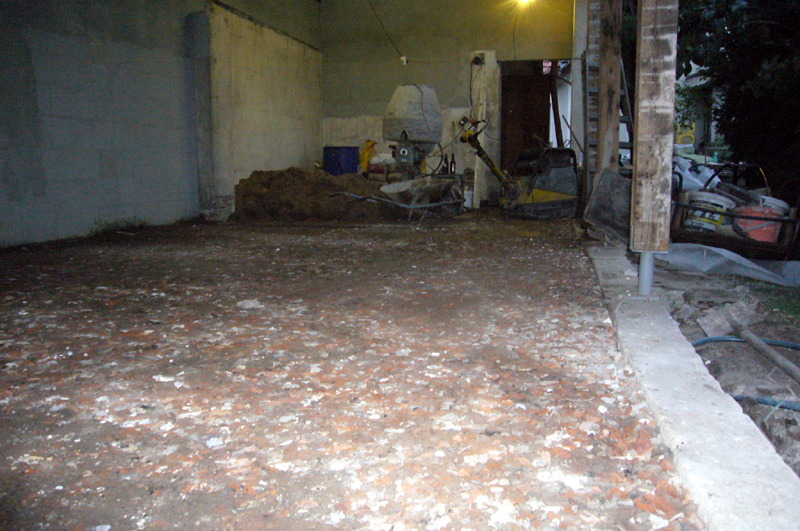

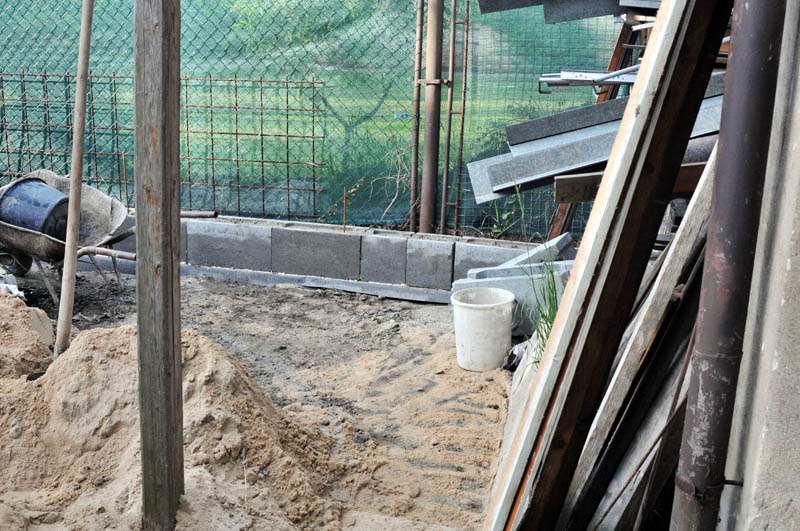

5 a 6.9/2015 základová pláň

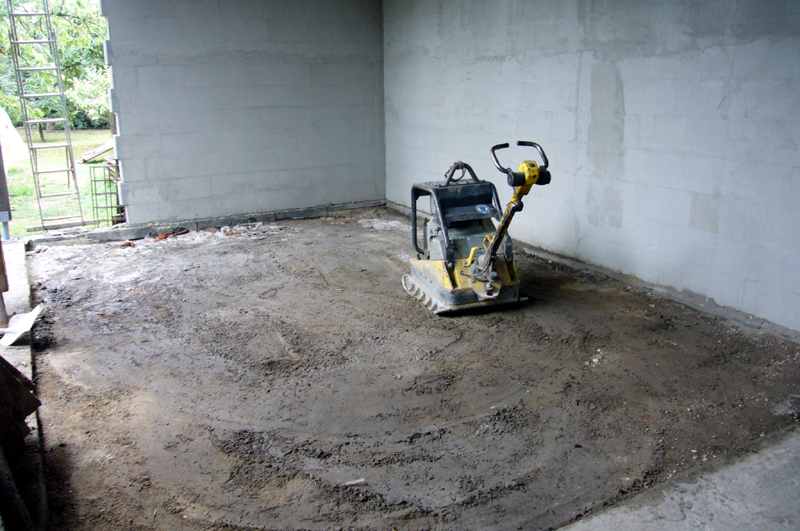

Malá rozcvička na velké betonování proběhla o tomto víkendu, sešli jsme se v hojném počtu, já, brácha, štajmik a fandafón. Na sobotní dopoledne dorazil i Dúša, v teplákovce ČSSR. V sobotu jsme vyklidili vše co ještě zbylo pod bývalou kolnou a nádavkem, to jsem chlapcům neřekl předem (aby se zbytečně nevylekali), se ještě odkopal kubík a něco hlíny, kterou by byl hřích nechat pod stavbou ladem. Míra pak odpol přicválal s vibračkou na přívěsu, taženým sitroénem. V neděli se dlouze čekalo na recyklát, s kterým přijel chlapík až před polednem, takže mě polovina mužstva zdrhla a na odpoledne jsme si se štajmikem zbyli sami. Ještě jsem zapomněl, že nějákého pitomce (asi jsem to byl já..?) napadlo, že by tam /rozuměj v dílně/ mohlo být umyvadlo, nebo výlevka s tekoucí vodou... Tak jsme se štajmikem vykopali u dveří díru, pak vyhlodali díru skrz základ a udělal jsem kanaldu a vodu, zatím zaslepenou v zemi pod chodníčkem. Celkově to byl jeden z nejtěžších víkendů, co snad pamatuji. Těžká práce, za kterou musím poděkovat všem zúčastněným, ať už přímo, či nepřímo. Jmenovitě děkuji Fandafonovi, že nezůstal zavřený na hajzlíku, ale opravdu celou dobu nosil prkna, bráchovi, že odryl a nakýbloval minimálně kubík hlíny, ještě k tomu natáčel vše časosběrnou kamerou, dušanovi, co rozebral lešenovou věž, mírovi že zajistil a dovezl téměř půltunovou vibrační desku, štajmikovi, který oba dva dny neskutečně dřel a postavil tak na hlavu veškeré stachanovské výkony z let 50-tých. Bylo to fakt hustýýý, jak říkaj naše děti ve školce teď. Ale základ pro pokračování je položen, vlastně doslovně. V týdnu doladím drobnější detaily a v so 12.9. jestli se nestane něco velmi neobvyklého, se začně betonovat vrchní leštěná deska se vsypem ala hornbach... klucííDÍK

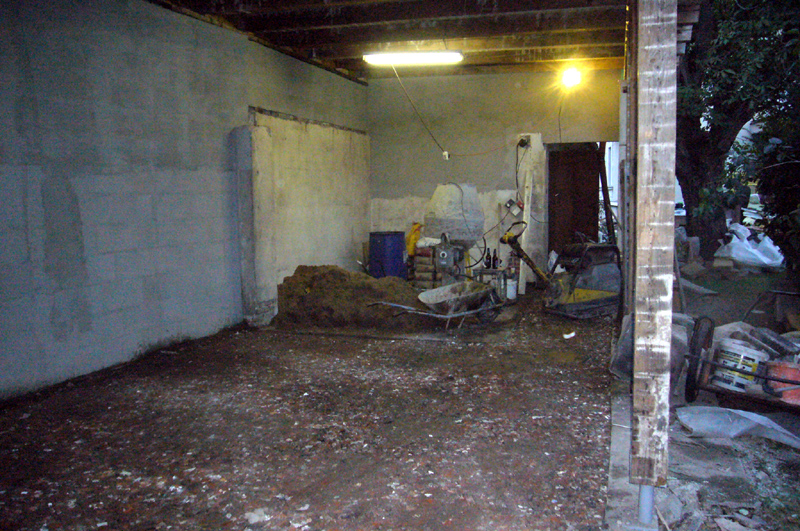

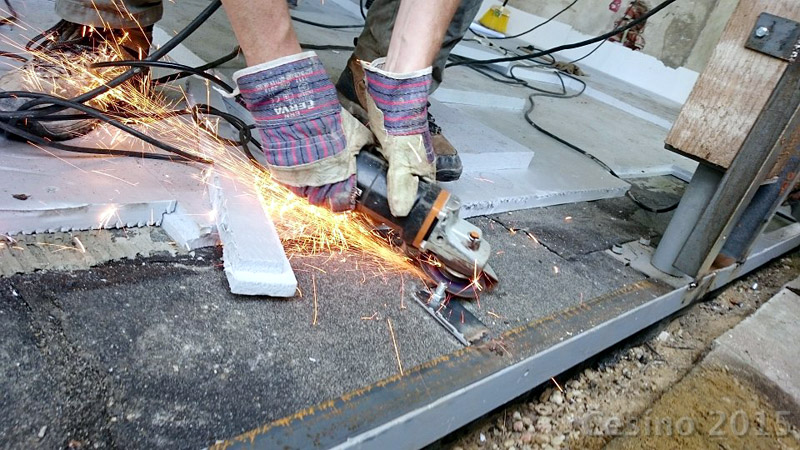

7.9/2015 podklaďák

štajmik a oťas mi pomohli večer po práci s další prací a to přebetonováním téměř celé plochy podklaďákem. Podklad na asfaltové pásy je tedy připraven. Dnes (8.9) se tedy podívám na zoubek nějáké té oceli pro osazení boční stěny...taky jsem si pak nanečisto vyzkoušel vsyp Panbex F2 (na fotce přikrytý igelitem)

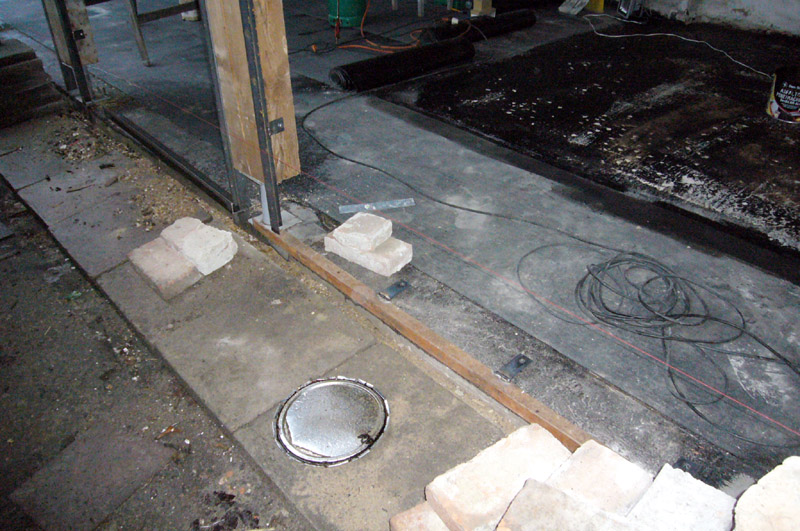

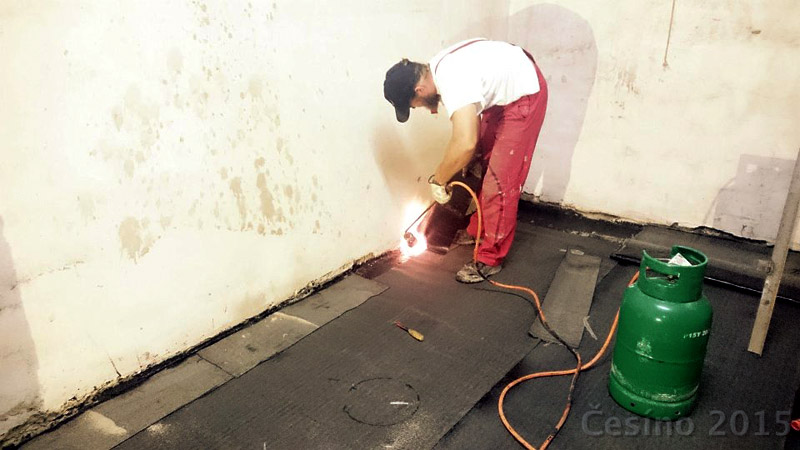

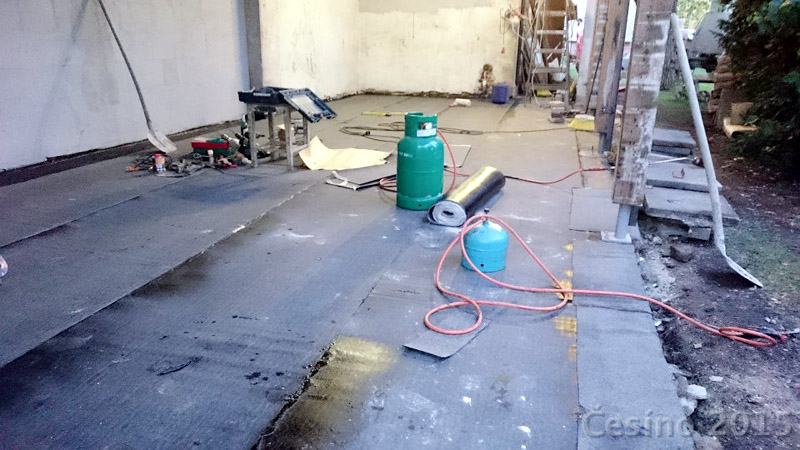

9.9/2015 asfaltér

nový podklaďák je už napenetrovaný, jeden 10m pás natavený...osazuji na sloupy úhelníky na montáž severní (dřevěné) stěny

10.9/2015 asfaltér II a montér-ocelář

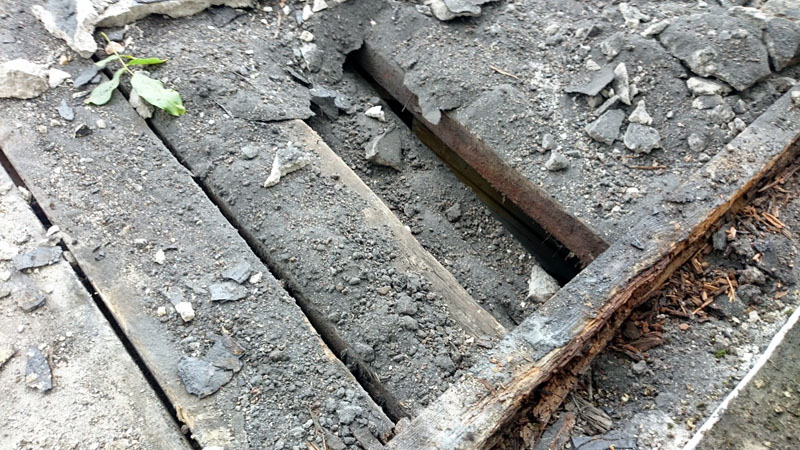

starý podklaďák je už taktéž napenetrovaný, štajmik natíral jak vzteklej + kluci natavili další tři pásy, tedy celkem už jsou čtyři 10m pásy (rozkulené) Já jsem mezitím řezal elka na podlahu a vrtal k nim packy...úhelníky na sloupcích už jsou všechny, začali jsme tedy připravovat ty vodorovná elka. Vydrželi jsme do 23h dělat, ale nevydržela to basa budvarů. kluci pak šli za bouřky a deště domů. Poslední týden je velmi náročný pro všechny okolo mě tedy...

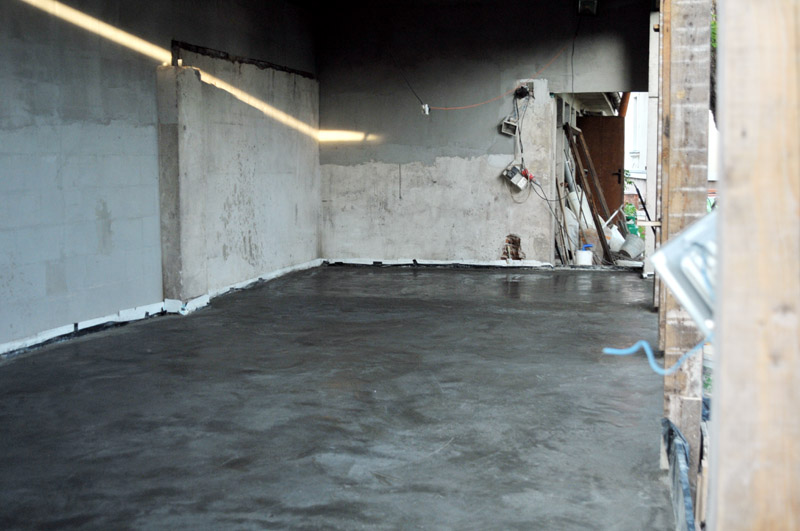

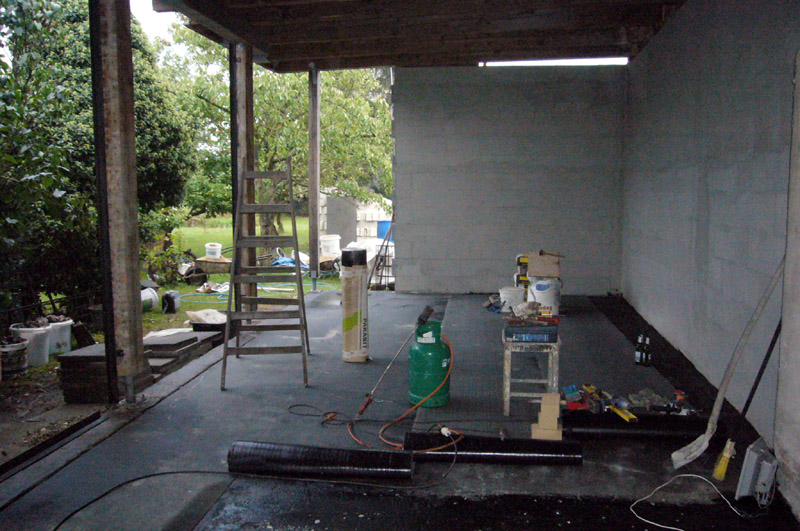

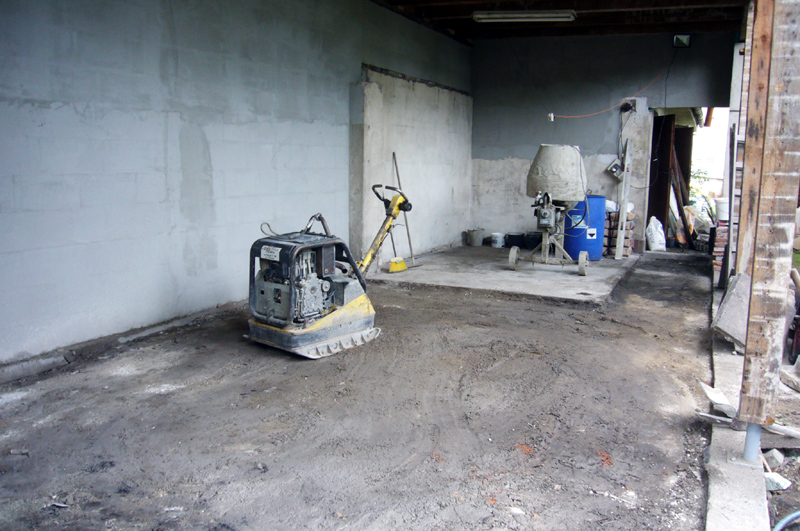

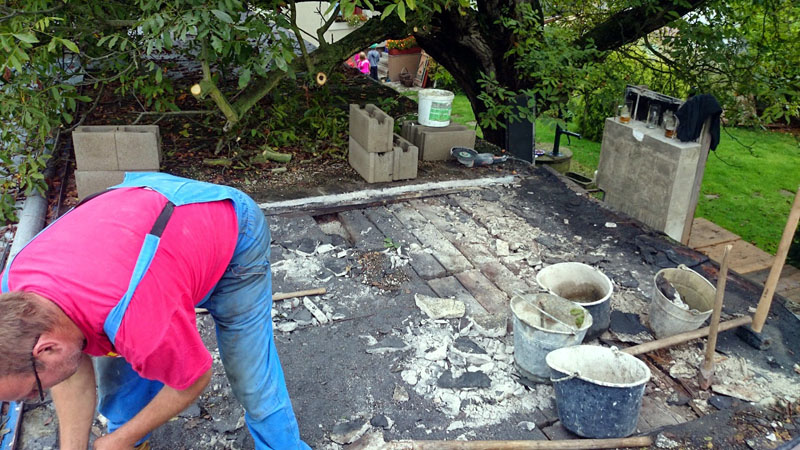

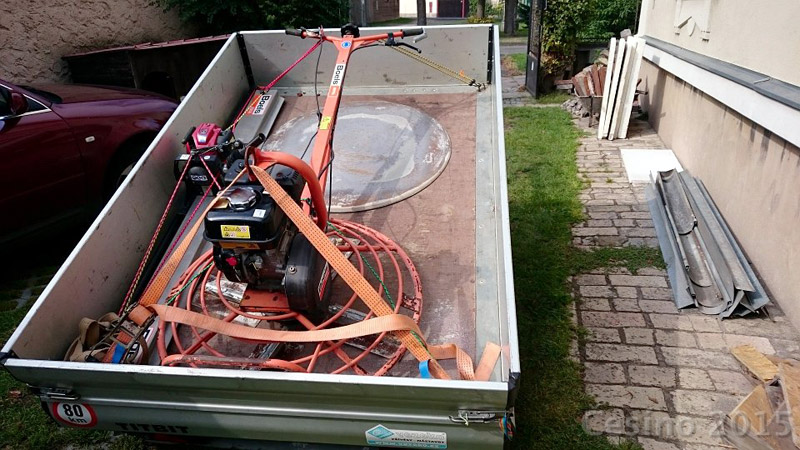

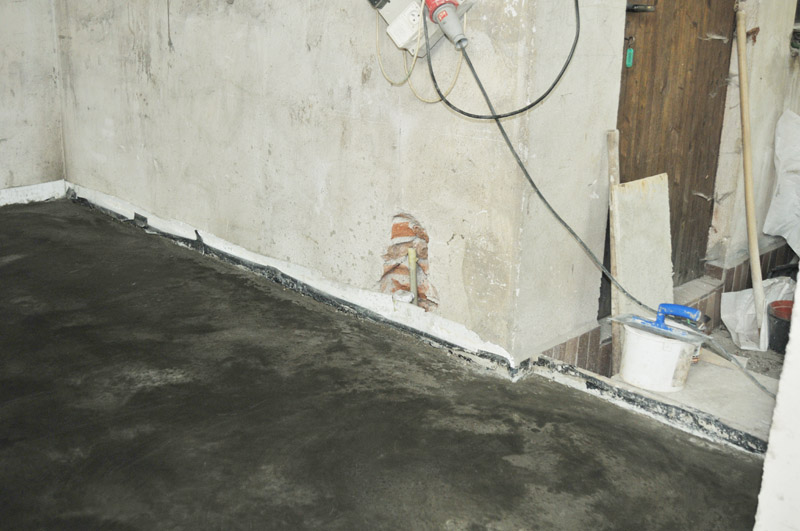

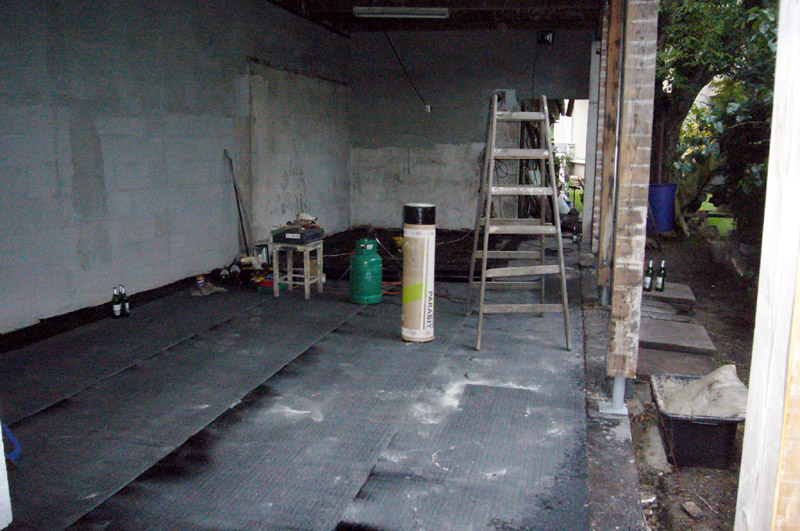

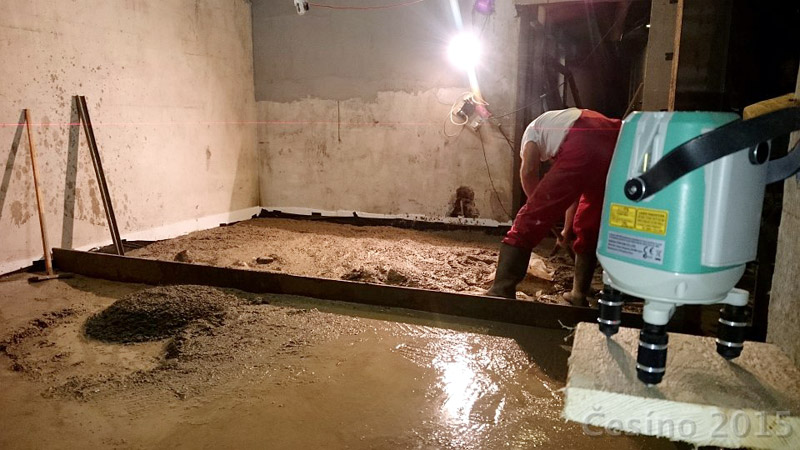

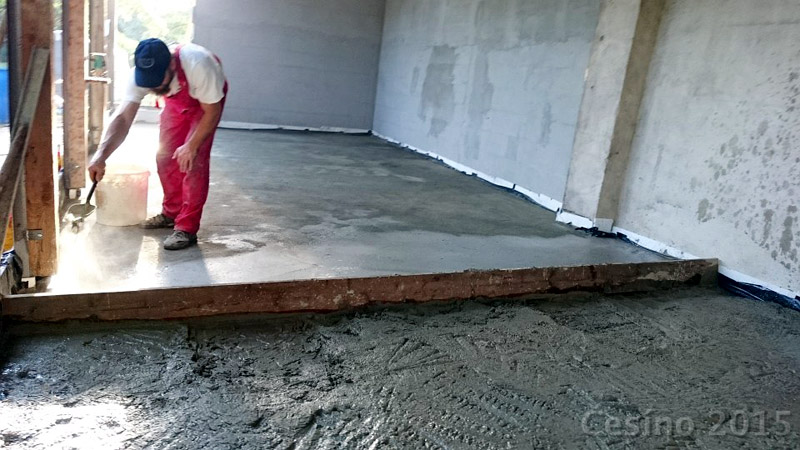

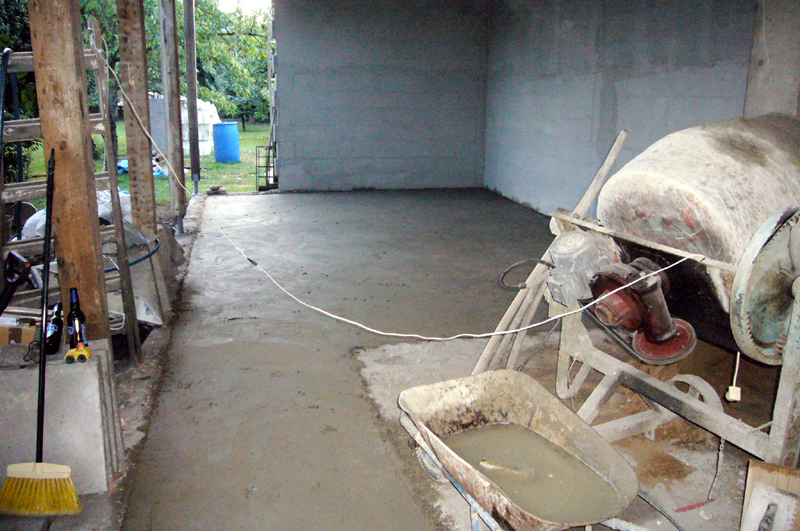

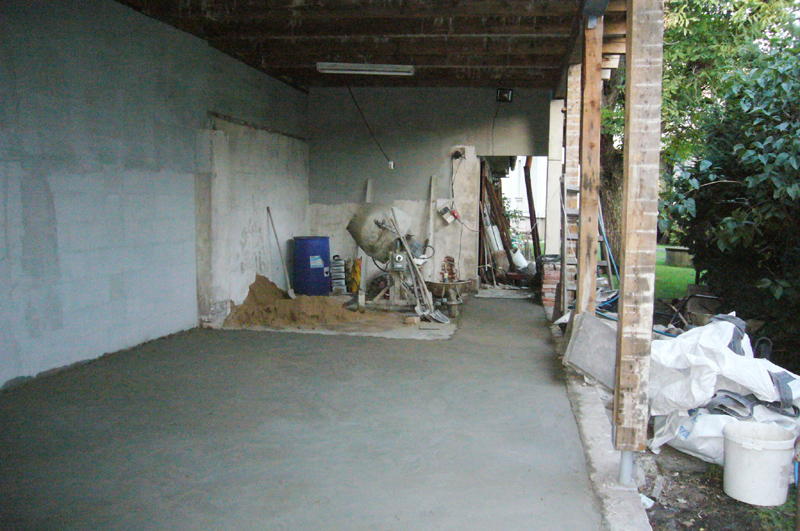

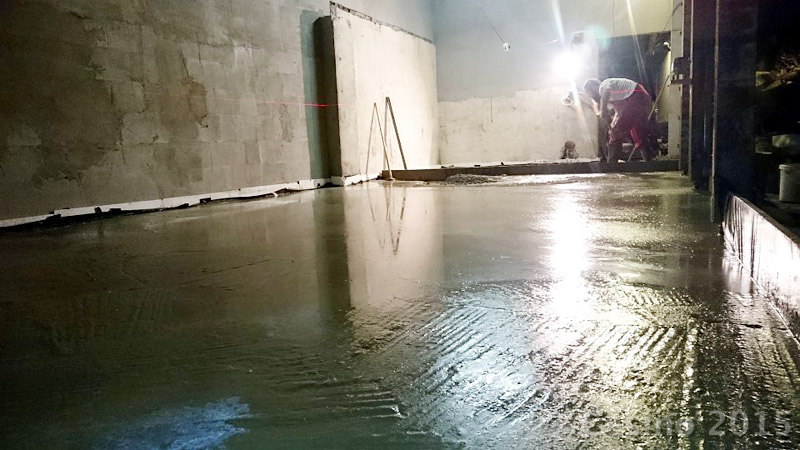

11-13.9/2015 betonář&podlahář

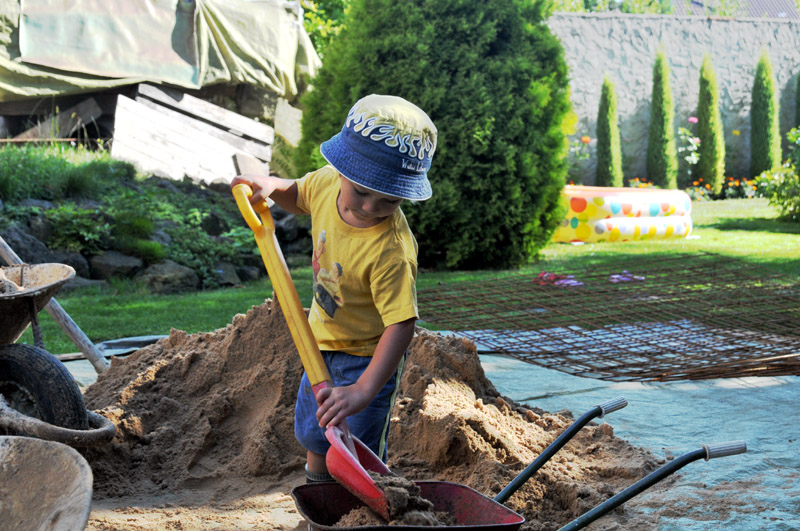

neskutečný víkendový maraton. Původní plán byl, že se začne betonovat v sobotu ráno, ale...Jak už to bývá, nic nevyšlo podle plánu, ovšem nakonec je opravdu HOTOVO. Účastnil se brácha, štajmik, oťas, míra, makali jsme od pátku do soboty 3h ráno, pak zas od 8 do 1,30h v neděli a po krátkém spánku jsme s bráchou vstali a od 6h dělali vsyp, leštili, dobetonovali kousek chybějící. No a pak ještě i duša, který přišel v neděli odpoledne na pivo a zůstal jako obsluha hladičky. Tolik ve zkratce vše, nevešlo by se vše, ani posat co se dělo není v mých silách teď, po náročném víkendu

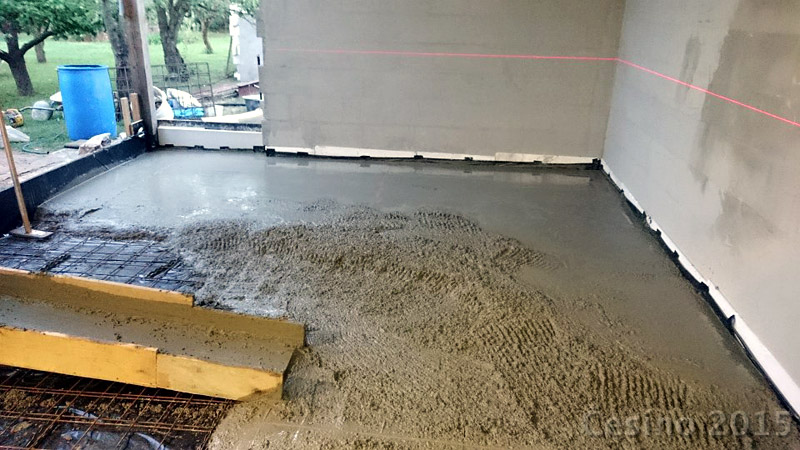

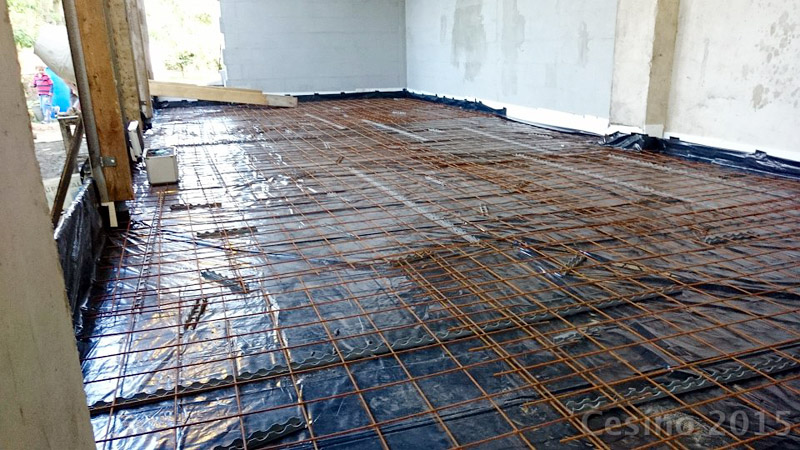

příprava na beton a betonování (foto převzato od budky)

a výsledek...

... a takhle by to jednou mohlo vypadat

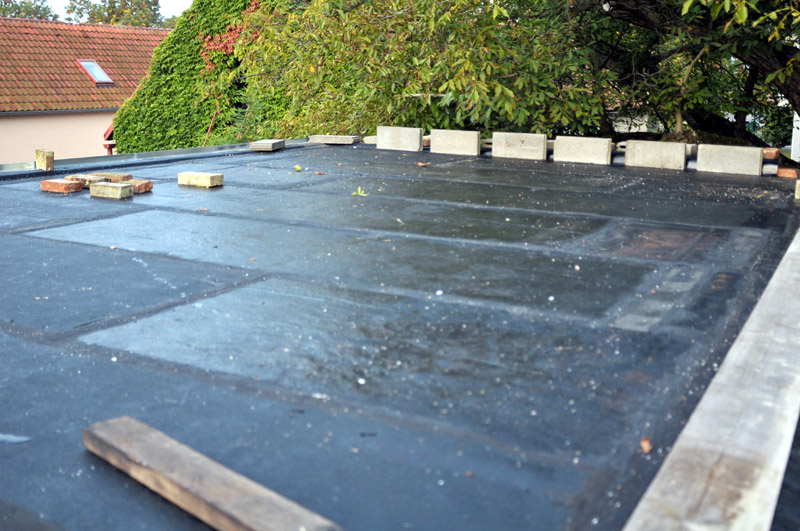

28.9/2015 štuky

čabík tahal lepidlo ještě a pak dělal štuky. Udělali jsme spolu jeden metr čtvereční finálky, co chyběl na vnější fasádě k sousedovi. Já jsem mezitím řezal dříví, předělal provizorně elektriku a připravoval jsem ke svaření nosník na těžkou polici

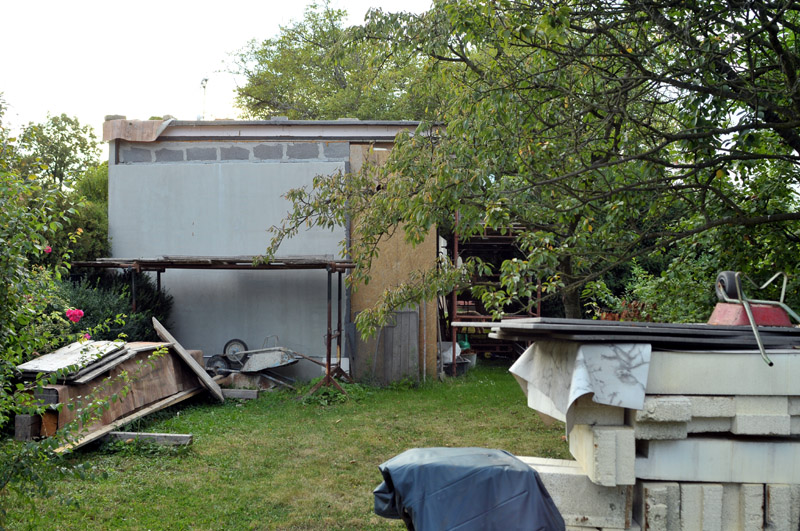

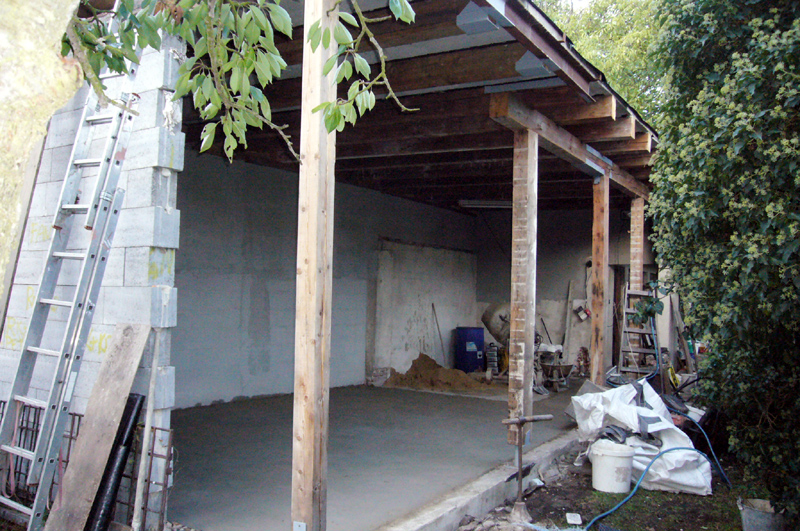

4.9/2016 střecha

je to neskutečné, jak čas letí, fotky jsem zanedbal, práci na dokončování truhlárny také moc neženu, stále je škola, zaměstnání, anebo jiné věci, které se zdají být duležitější. Nicméně truhlárna je zavřená, dveře jsou ještě provizorní, na východním průčelí jsou zabedněné osb-čkou a na střeše je již nalepeno 200mm EPS polystyrenu. Protože jsem už nesehnal kašírovaný (ten co jsem měl byla náhodná koupě zbytku z haly za pár korun), musel jsem položit obyčejný, čistý polyš, který momentálně polepuji asfaltovými pásy. To samotné ani tak pracné není, ale než jsem provedl celou přípravu k tomu, tj. vytvoření pevných, únosných krajů střechy, byla to téměř věčnost. Do letošní zimy je v plánu kompletní dokončení střešní krytiny s oplechováním. Ještě pak drobné vyzdívky mezi trámy uvnitř, pokrytí dřevěných stěn sádrošem a tím by se ukončily stavební procesy kvůli kterým jsem zatím nechtěl stěhovat stroje.

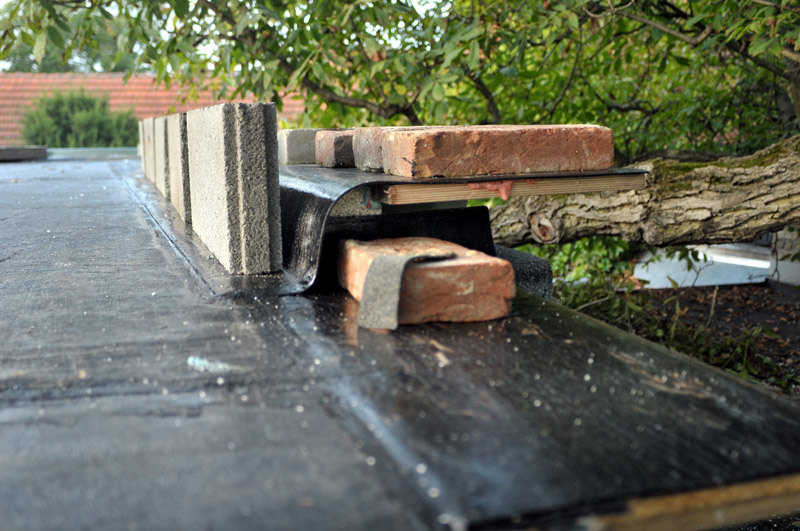

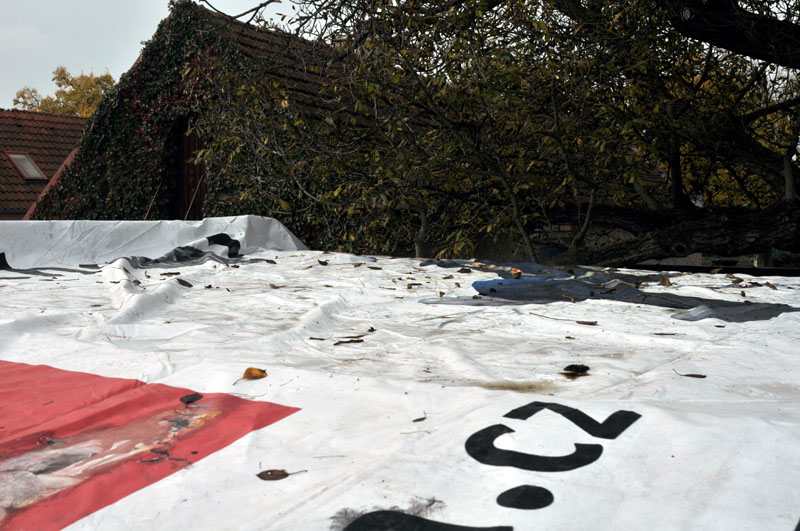

24&25.9/2016 asfalt

dolepení posledních pár metrů čistého polystyrenu a kousků odtržených originál kašírovaných dílců. PU Lepidlo Den Braven ve dvou kanystrech mi vystačilo úplně přesně do posledního decimetru čtverečního. V neděli navečer, když odjel Saša, jsem ještě celou hranu k sousedovi opatřil oplechováním

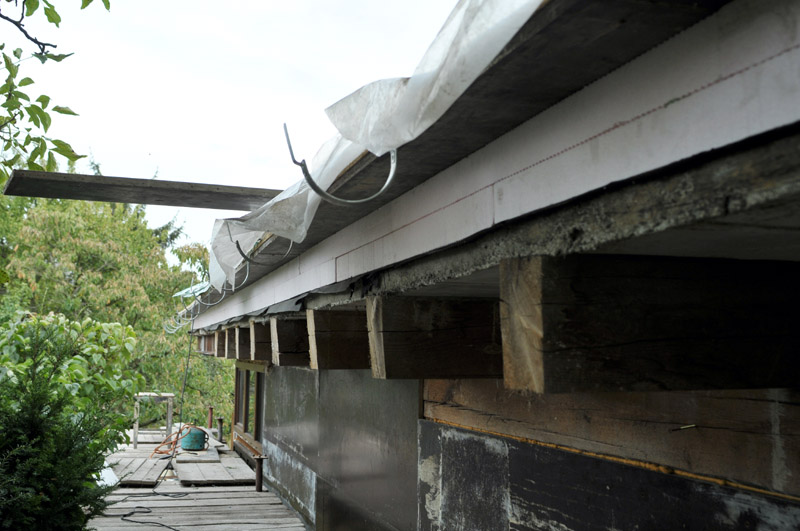

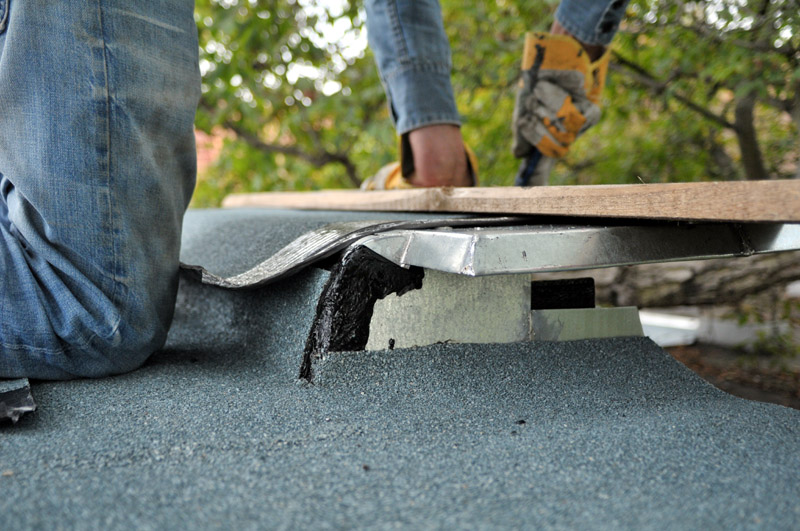

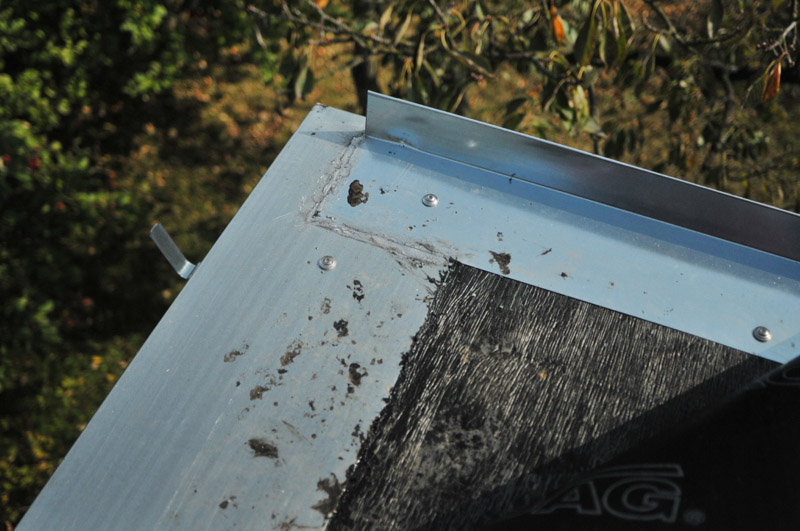

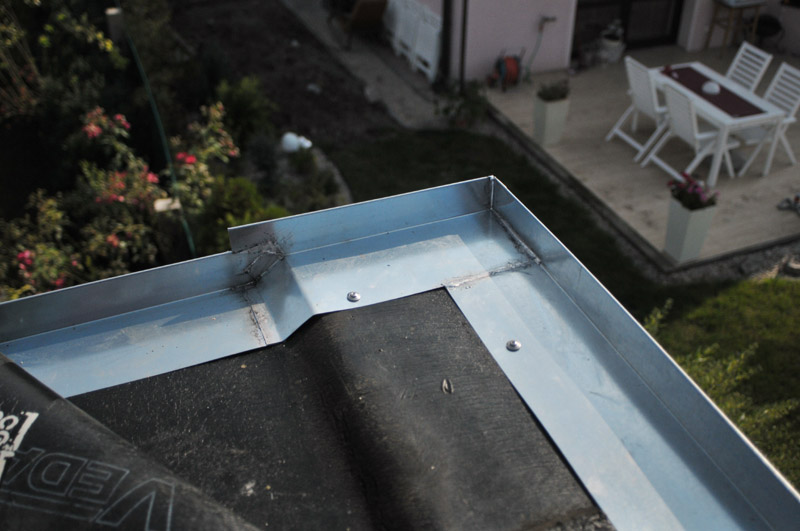

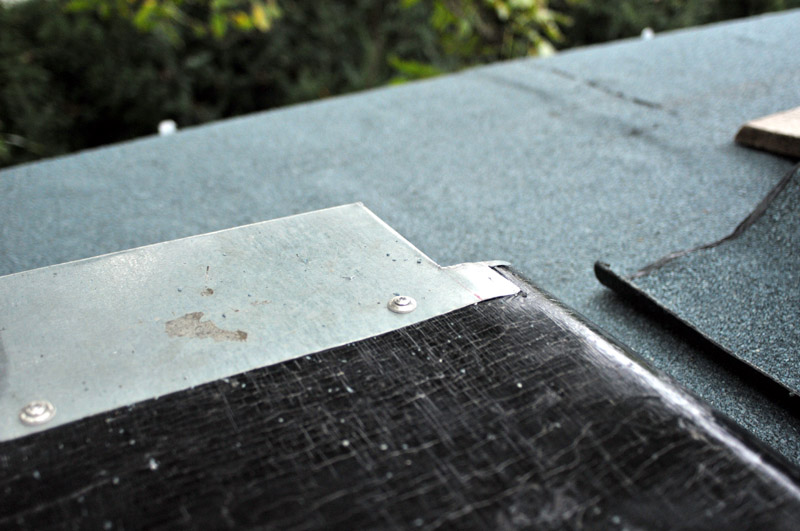

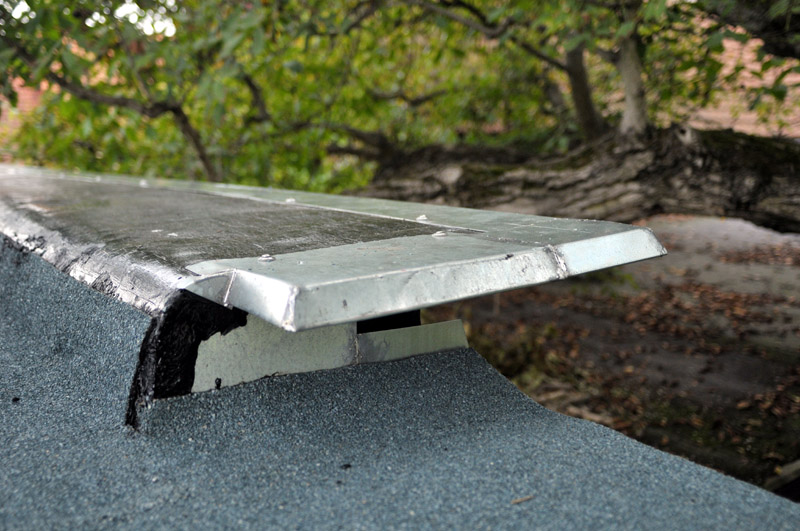

28.9/2016 finální střešní pásy

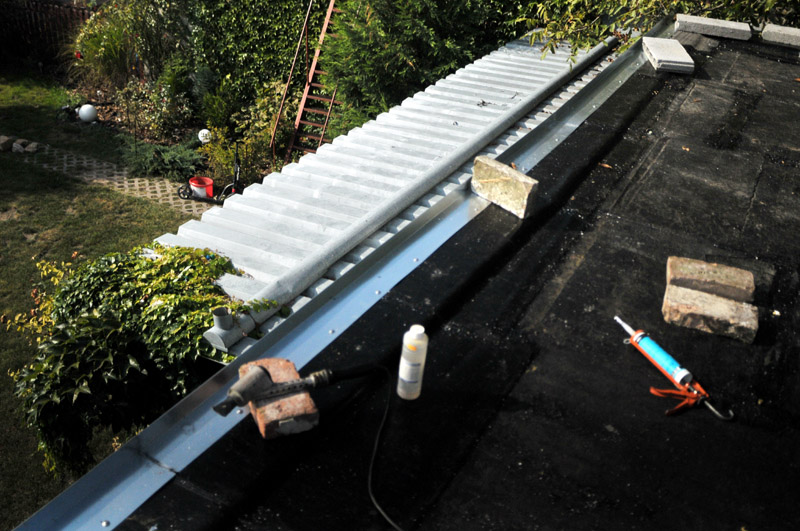

Na sv.Václava jsem ve spolupráci se Sašou dokončil střechu. Naučil jsem se u toho trošku letovat, pásy od Vedagu byly perfektní, nedá se to srovnávat s blátem z Hornbachu, který jsme pak použili na zbývající poslední metr čtvereční (zas to bylo větší, než jsme počítal, 60M2 proti uvažovaným 55...) Nyní nastal čas na dokončení dřevofasády a kazetového podhledu například. Truhlářské práce čekají v zástupu na připravenou dílnu už...

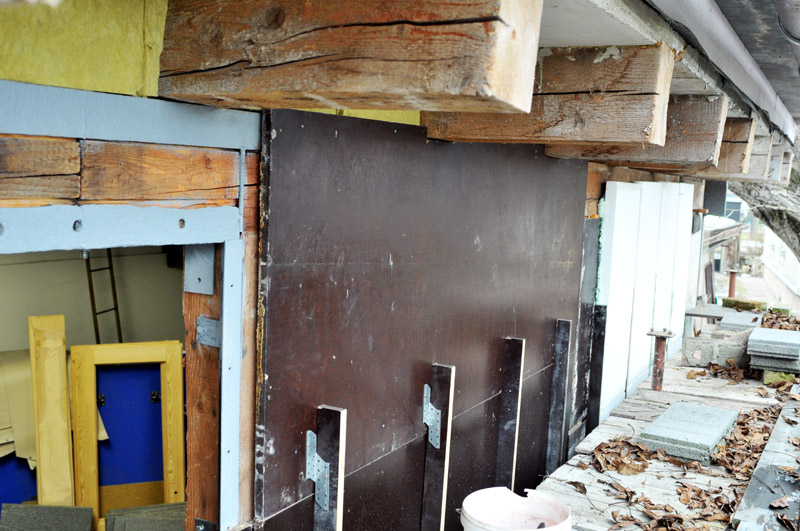

11.2.2017 žiletky na dřevěné fasádě

Drobný pracovní počin zvenku se mi povedlo udělat v únoru. Došrouboval jsem všechny vyztužující žiletky na překližkovou stěnu a rovnou jsem to pak polepil zvenčí 5cm EPS. Tepelná pohoda se podstatně zvýšila, petry se odstěhovaly ke kamarádovi na jeho stavbu, takže se provizorně topí v clubkách, v kterých je mnohem obtížnější založit požár bez kouře. Ale zas vydržej mnohem déle žhnout v kombinaci s lisovanými piliňákovými briketami od pepy..

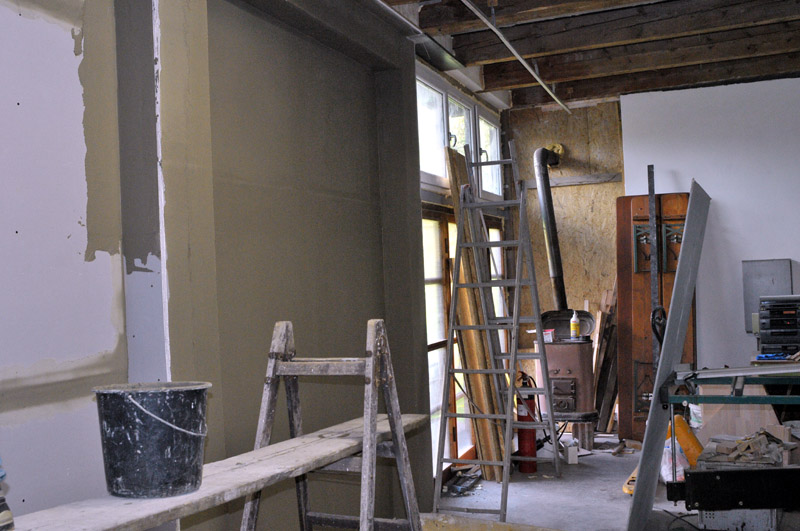

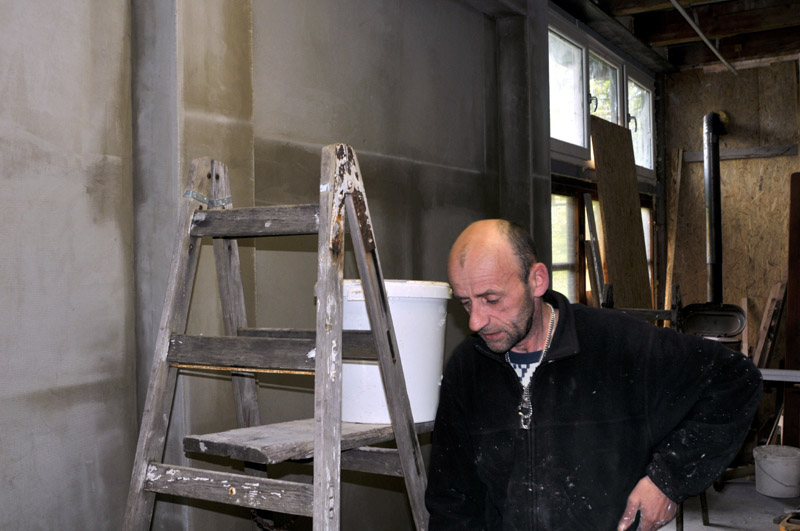

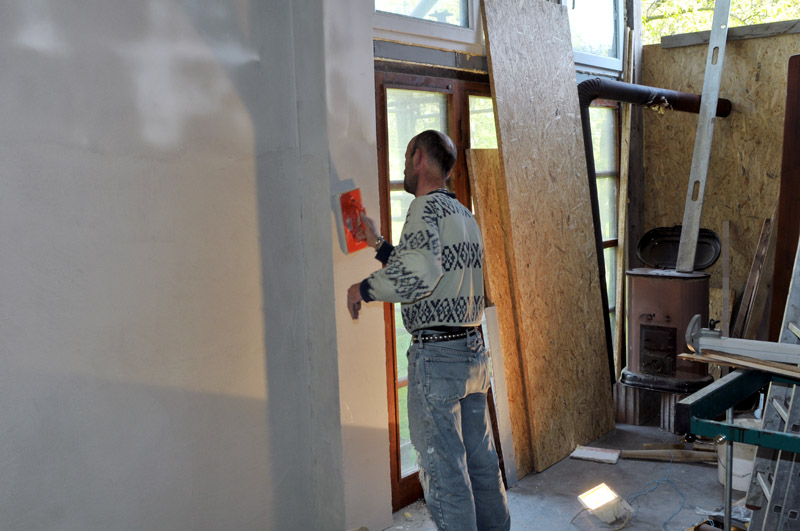

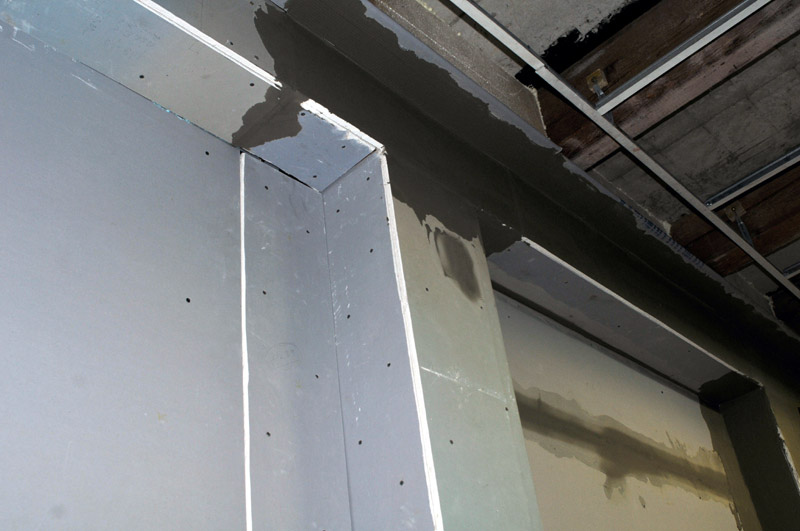

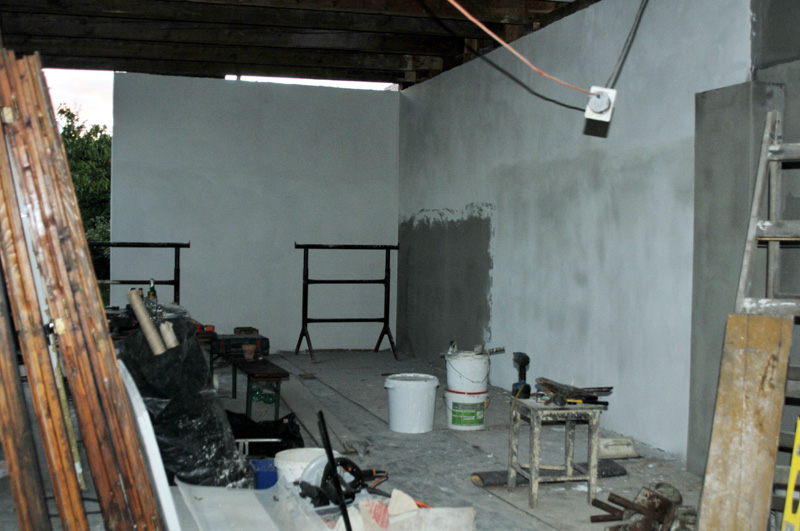

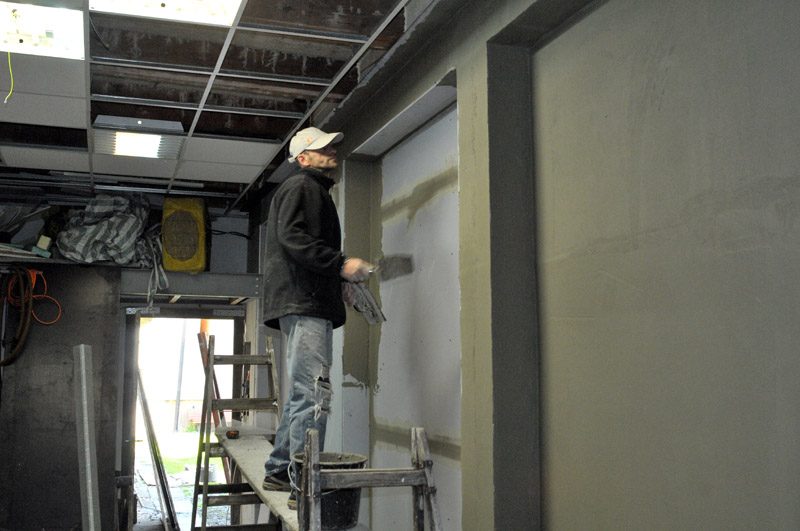

1.květen 2017 tenkovrstvá omítka

svátek práce jsme slavili prací, jak jinak. Dorazil mistr zednický Čabík, celé tři dny jsme byli zavření v dílně, já dodělával sádrákový podklad, on to natahoval a v pondělí pak celé naštukoval. mezitím jsem stihl ještě dokončit ostění již osazeného okna a připravit profil na uchycení okna budoucího. Jo a taky páně judrovi jsem protáhl jasánkové lišty, abych mu konečně zalištoval podlahové topné registry..

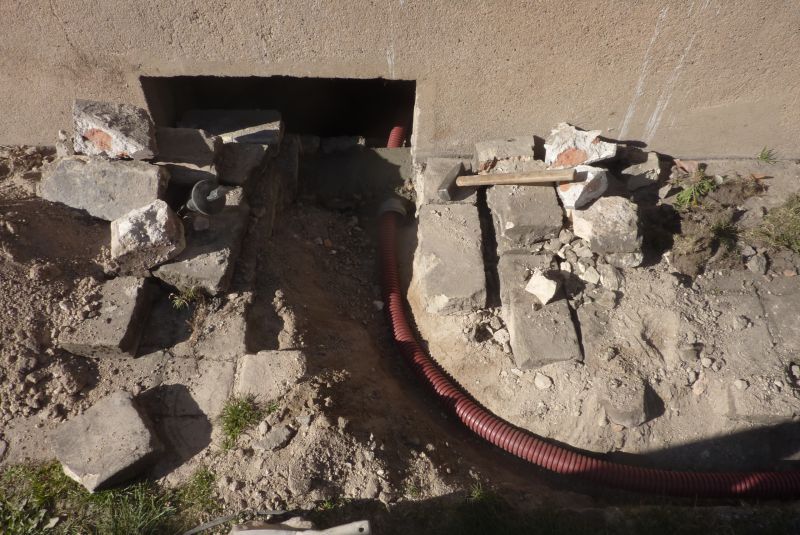

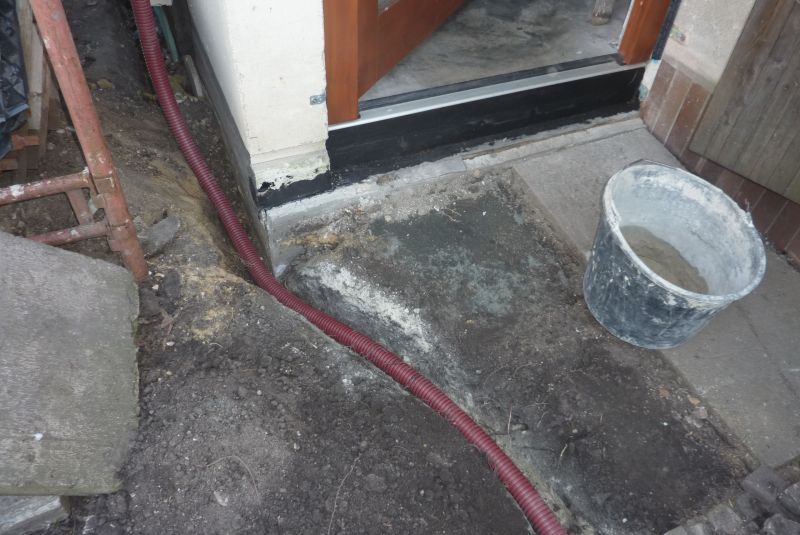

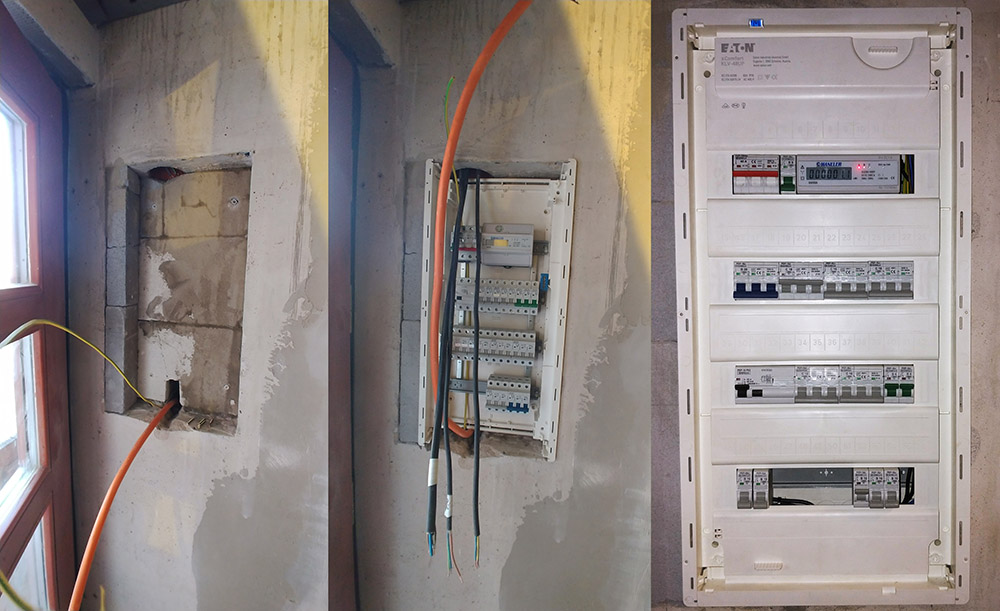

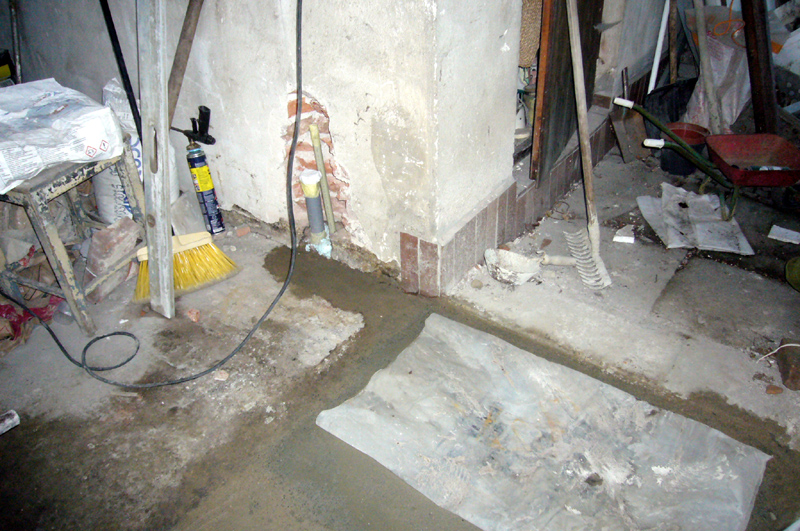

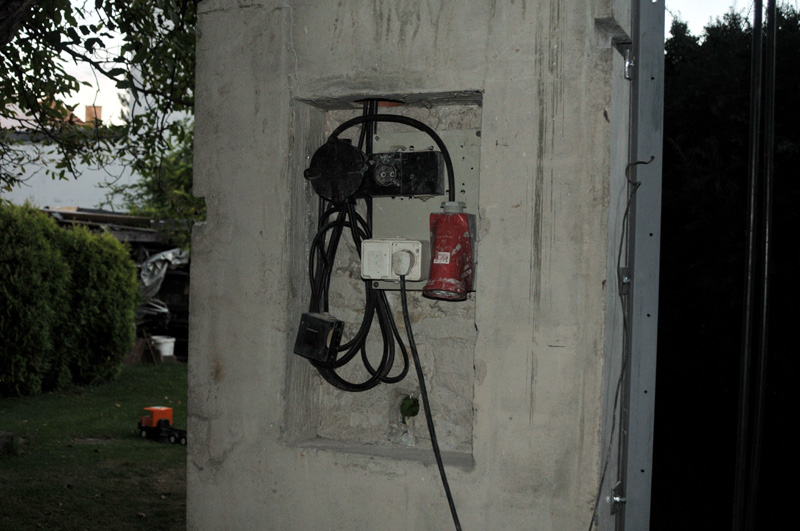

Velikonoce 2020, přípojka elektro

Chránička ve velkém klubku mi překážela všude, kabel jakbysmet, takže proč to nezahrabat do země, tam to nebude překážet. Beztak mi už 2x maličko zahořela krabice, kde jsem se dočasně píchnul na starou elektroinstalaci v, dnes již bývalé, kůlně. Jednak je původní rozvod sic v mědi, ale odhadem maximálně 4x1mm a pak je stará svorkovnice celá rezatá. Tedy vzhůru ke světlým zítřkům s novou EL...

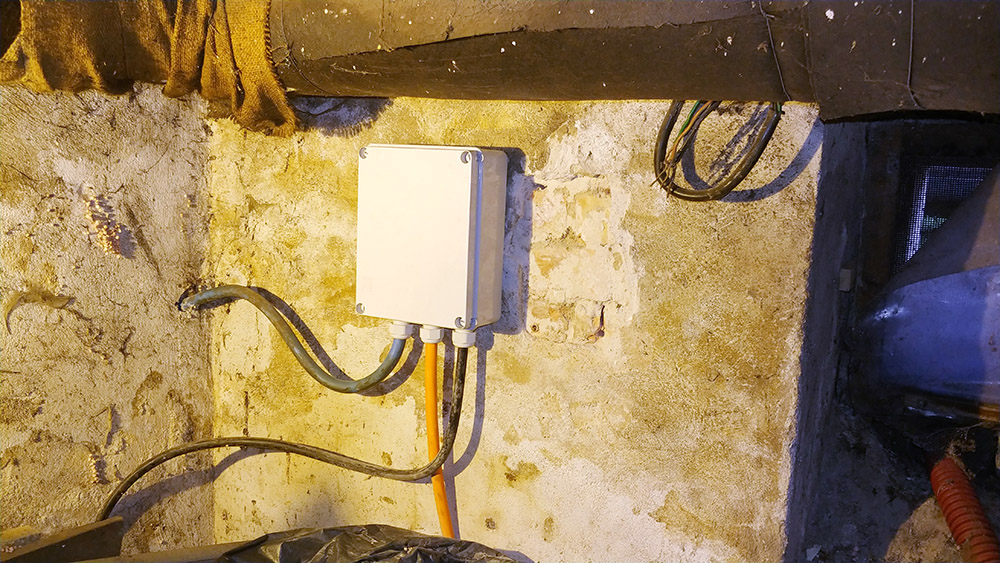

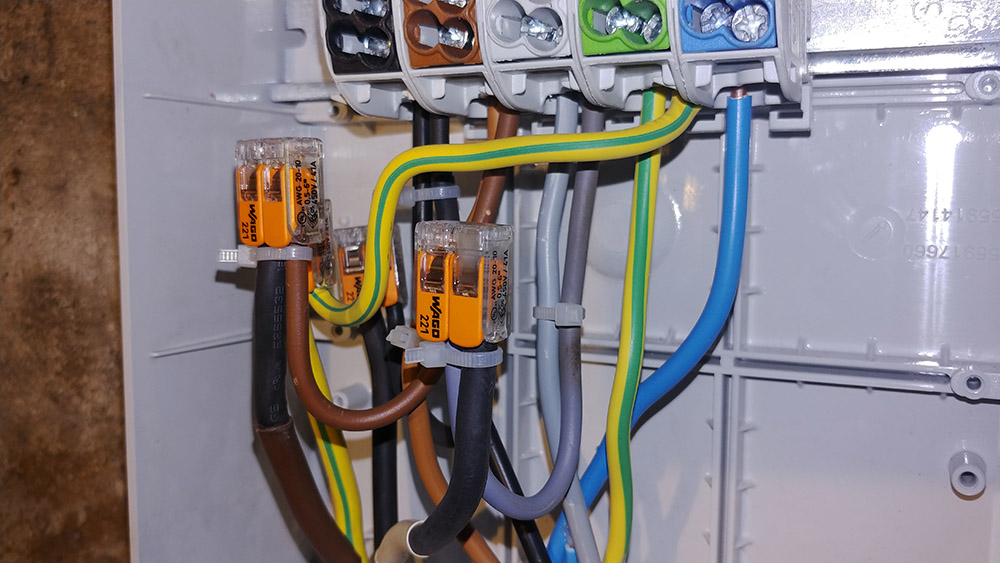

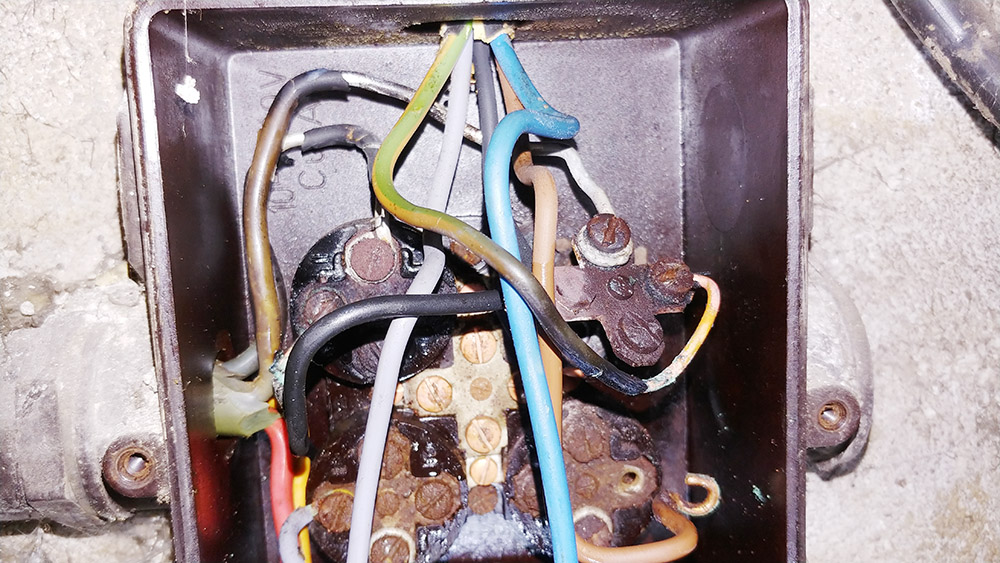

únor 2021 - hoří, má panenko

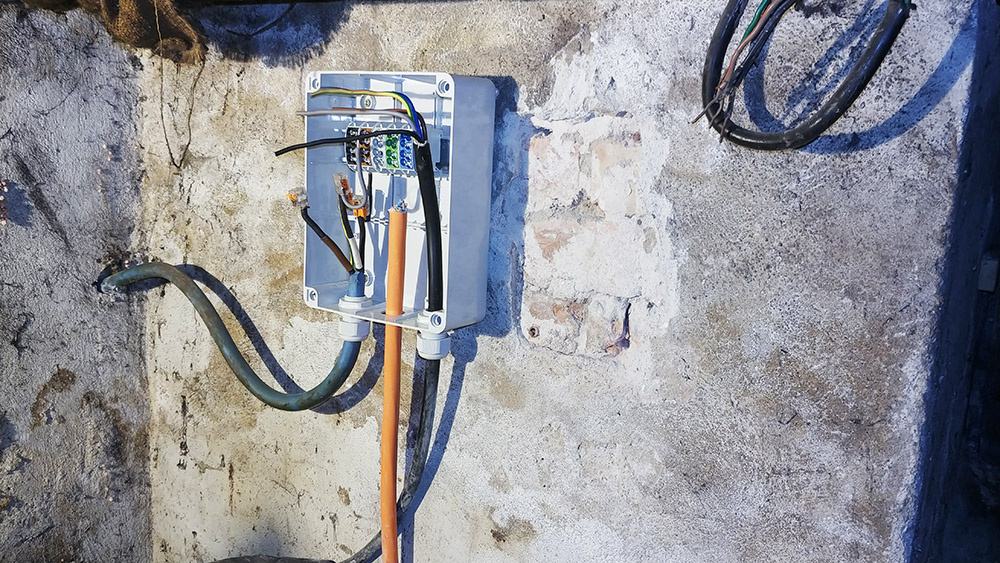

Zřejmě jsem si vyslovil před rokem proroctví, nový kabel jsem si sice krásně natáhnul zahrnul, ale nepřipojil, nedotáhnul to (opět) do konce, prostě nedodělal. A to se stalo skoro osudné, haha. Ve staré odbočné krabici ve sklepě totiž teď v únoru trošku zahořelo. Přišel jsem na to náhodou, tedy když jsem chtěl pustit spodní frézu v dílně, tak vylítly jističe až ven. Poté jsem zjistil, že na fázích jsou jakási divná napětí, na jedné sice bylo 230, na druhé ale 215 a na třetí to už jen pobíhalo kolem 15V. Měl jsem podezření na starého známého pachatele, tak jsem šel po hliníkovém kabelu, co jde od domu ke garáži a opravdu, ta druhá krabice, co byla ve sklepě, hřála jak kamna. Poněkud odvážně jsem ji otevřel pod proudem, ale když na mě vyšlehly blesky, hned jsem bakelitové víko plácnul zpět a šel shodit jistič. Takže nebylo zbytí, než to konečně dodělat, lépe, či nejlépe, jak dovedu zrovna. Do té odbočky jsem se pustil sám (pssst...), je to zas jen dočasné, než ještě dopojím nový kabel CYKY 4x10 přímo od přípojkové skříně. Současný stav je tedy, že jsem ponechal původní hlinikáč pro garáž, ten jsem přes wago svorky s pastou a krátké kousky mědi připojil do nové svorkovnice, z které si dočasně sosá i nový přívod v mědi 5x10 pro truhlárnu. No a když už jsem byl v ráži, tak jsem dotesal niku pro rozvaděč v dílně, dozdil plynosilikátem a usadil tam eatona. A protože jsem celý rozvaděč včetně vnitřností měl připravený, nedalo mi to a domluvil si na to známého, elektrikáře, co to narozdil ode mě dělá denodenně. Za pár hodin to měl v kupě a já mám radost a klid na duši, že už mi tam nevisej 3F zásuvky navěšený na nějakých pochybných drátech bez jištění, napojený halabala přes rezatý čokolády
